Город мечты в новом Казахстане

50%
ПЕРВОНАЧАЛЬНЫЙ ВЗНОС
Малая этажность
Медеуский район
11 минут до центра
Выбрать квартиру Скачать презентацию

Это город мечты

SABA GROUP KZ представляет новый амбициозный проект Arman City — это не просто жилой комплекс, это инновационный квартал в экологически чистом районе Алматы.

Комплекс расположен в Медеуском районе Алматы, по ул. Халиуллина. Локация комплекса обладает отличной продуваемостью, что создает комфортные условия для прогулок и отдыха на свежем воздухе.Кроме того, малоэтажные жилые блоки рассчитаны на сейсмичность 10 баллов, что обеспечивает безопасность и спокойствие жителей. В комплексе также предусмотрено автономное отопление, что позволяет жителям наслаждаться комфортными условиями проживания в любое время года.

Благодаря современным технологиям и инженерным решениям, каждая квартира будет обеспечена независимой системой отопления, что позволяет регулировать температуру по своему усмотрению.

Все эти факторы делают Arman City идеальным местом для комфортного проживания, где жители могут наслаждаться не только красивой природой и удобствами комплекса, но и знать, что их дом обладает высокой безопасностью и автономности.

Видео о проекте:
добро пожаловать в Arman City
Посмотреть аэропанораму

Транспортная доступность

Удобный заезд на территорию жилого комплекса с Талгарского и Кульджинского тракта.

А всего 11 минут,— и вы в культурном центре города, среди торговых центров музеев и театров.

5минут

Magnum

6минут

Мечеть
Раймбек Батыр

10минут

Halyk Arena

15минут

Многопрофильная больница

5минут

ВОАД

10минут

ТРЦ Aport


Аквапарк Hawaii

15минут

Аэропорт

23минуты

Горнолыжный курорт Табаган

30минут

Семейный горный курорт Oi-Qaragai


Высокогорный курорт Ак-Булак

*Время указано без учёта актуальной ситуации, сложившейся на дорогах.

Открыть в 2GIS

Особенности Arman City

Зелёный двор без машин — ключевая особенность паркового квартала Arman City.

Свежий воздух, шелест листвы, тенистые аллеи, фонтан и исключительно пешеходные пространства — это, в нашем понимании, город будущего, город мечты.

Собственная школа

Собственная школа

На территории комплекса предусмотрена собственная школа с большим стадионом. Дойти до неё можно всего за пару минут.

Школа органично интегрирована в общее пространство жилого квартала, а её благоустроенная зелёная территория отлично подойдёт для занятий спортом и игр на свежем воздухе.

Кроме того, в здании школы разместятся спортивные секции и кружки по интересам, которые можно будет посещать даже во внеурочное время.

Детский сад

Детский сад

В детском дошкольном учреждении дети смогут учиться и развиваться, а на благоустроенной территории сада – гулять и играть на свежем воздухе.

Эко бульвар

Эко бульвар

Эко-бульвар проходящий сквозь всю территорию комплекса, станет излюбленным местом для прогулок и проведения культурно-развлекательных мероприятий. Тщательно подобранные растения, адаптированные к климату региона, создадут собственную уникальную среду.

А дополнят её зелёные зоны, места для отдыха, игровые детские площадки, workout-зоны, прогулочная аллея — всё для жильцов города мечты.

Подземный паркинг

Подземный паркинг

Жильцам города мечты доступны места в подземном паркинге — прямо из квартиры, на лифте к машине, минуя уличную жару или стужу. А также на территории парковки имеется возможность установки станции для подзарядки электрокаров.

Спорт во дворе

Спорт во дворе

Внутренние дворы  будут похожи на уютные зелёные парки с детскими и спортивными площадками.

Площадка для уличных тренировок появится во дворе каждого дома.

На площадках не будет скользко ни после дождя, ни в мороз благодаря покрытию из резиновой крошки. Велодорожки, парковки для самокатов и велосипедов на территории комплекса – все это предусмотрено - нами.

Фонтан

Фонтан

Изюминкой бульвара будет поющий фонтан, украшенный живыми растениями. В вечернее время здесь можно будет насладиться произведениями казахстанских и мировых композиторов, погрузившись в атмосферу классической и современной музыки.

Игровые площадки

Игровые площадки

На игровых площадках есть зоны для детей разных возрастов, чтобы было интересно и малышам, и ребятам постарше. Мы используем оборудование из натуральных материалов, что способствует развитию сенсорных ощущений. А от травм во время игры ребенка защитит безопасное покрытие.

Входы на уровне земли

Входы на уровне земли

Жилой комплекс спроектирован так, чтобы было удобно передвигаться пешком, на самокате, с коляской и в передвижном кресле. Во всех домах предусмотрены входы на уровне земли – для  безопасности и удобства жильцов.

Фитнес-клуб

Фитнес-клуб

На территории жилого квартала расположится фитнес-клуб. Теперь занятия спортом и здоровый образ жизни станут ещё доступнее. Кардиотренировка  перед работой или силовая перед сном -  в паре шагов от подъезда.

IP домофон с FaceID

IP домофон с FaceID

Домофон с функцией FaceID автоматически распознаёт лицо и открывает дверь в подъезд без прикладывания ключа.

Система сопоставляет фото, загруженное при регистрации в приложении. Благодаря новой функции посторонний человек не войдет в подъезд.

Дизайнерские холлы

Дизайнерские холлы

Просторные и светлые лобби с высокими потолками и стеклянными дверьми, которые пропускают много естественного света. В подъездах предполагаются специальные помещения для хранения колясок.

Сейсмоустойчивость

Сейсмоустойчивость

Проект предусматривает внедрение современных технологий сейсмостойкого строительства. Все несущие элементы здания запроектированы на основании расчетов и специальных технических условий, выданных АО «КазНИИСА». Нагрузки приняты согласно СН РК EH 1991-1-1№2002/2011 «Воздействие на несущие нагрузки»  сейсмичностью 10 баллов.

K+

Класс ЖК:
комфорт плюс

6

Этажность:
6 этажей


Высота потолков

2.85

Жилые помещения

3.4

Коммерческие помещения


Материалы фасадов

клинкерный кирпич

керамические панели


все квартиры оборудованы двухконтурными газовыми котлами

Планировки

Вы можете выбрать квартиры от одной до четырёх комнат, общей площадью от 44 до 118 кв.м. Нужна ли вам квартира для большой семьи, или уже подросших детей, а может быть она станет лофтом и местом уединения заядлого одиночки — не важно, ведь выбор есть. Разумеется, это значит, что любая квартира в Arman City — это как удачное приобретение, так и выгодная инвестиция.

Выберите свою квартиру мечты
от

40 м2

40 м2
50 м2
60 м2
до

40 м2

40 м2
50 м2
60 м2

2 комнаты, 67.19 м2

2 комнаты, 67.19 м2

2 комнаты, 67.19 м2

Коммерческие помещения

Инфраструктура коммерческих помещений в Arman City — это будущие кафе, салоны красоты, офисы, магазины и точки сервиса, которыми жильцы района будут пользоваться изо дня в день.

Помещение площадью от 68м2 - 460м2 доступны как на первых этажах домов со своей входной группой, так и в виде отдельно стоящих зданий

Мы стремимся создать все возможности для успешного и качественного развития бизнеса.

Выбрать коммерческое помещение
от

40 м2

40 м2
50 м2
60 м2
до

40 м2

40 м2
50 м2
60 м2

2 комнаты, 67.19 м2

2 комнаты, 67.19 м2

2 комнаты, 67.19 м2

Цены и условия оплаты

Условия оплаты

скидки действуют на квартиры

Скидка

100% оплата всей суммы

до 5%

Рассрочка с первоначальным взносом (%)

Первоначальный взнос от 30%
+ рассрочка

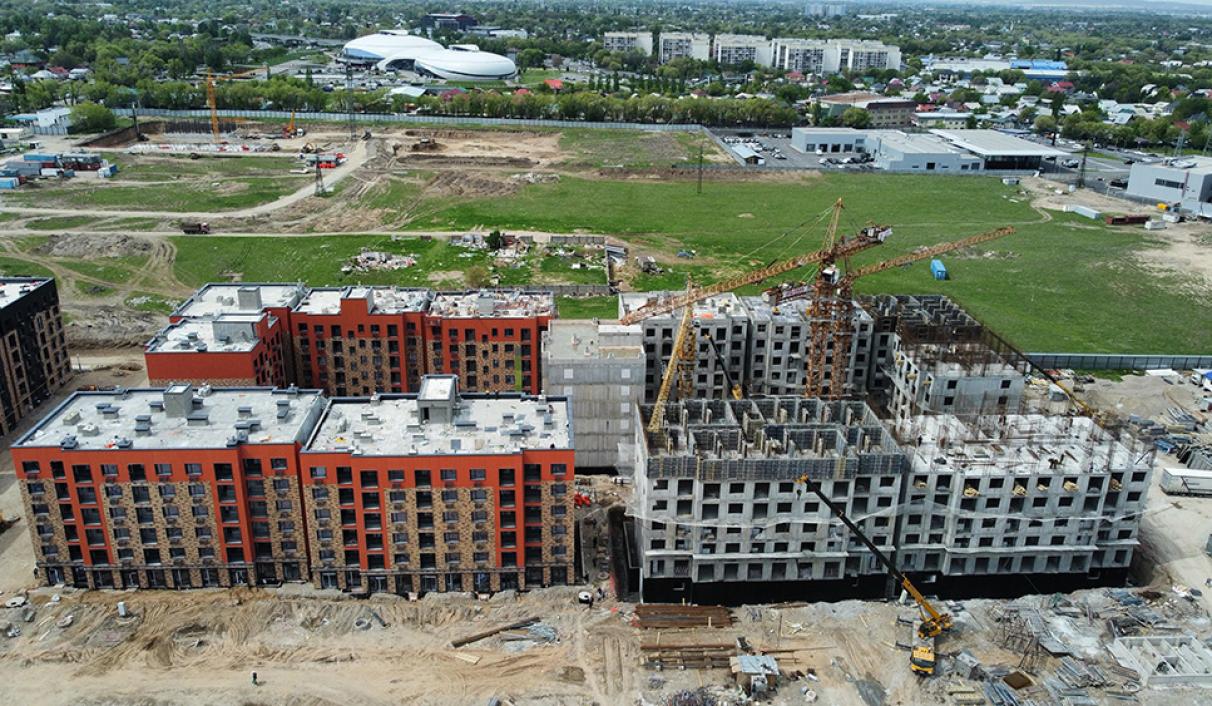

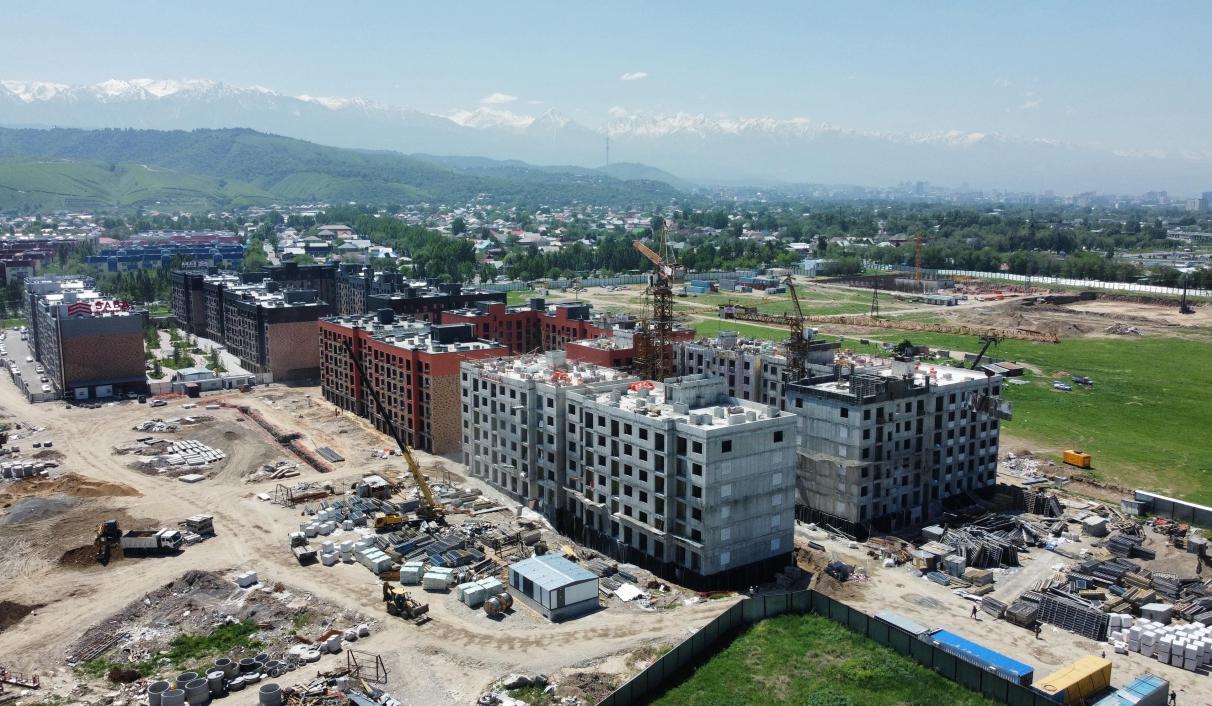

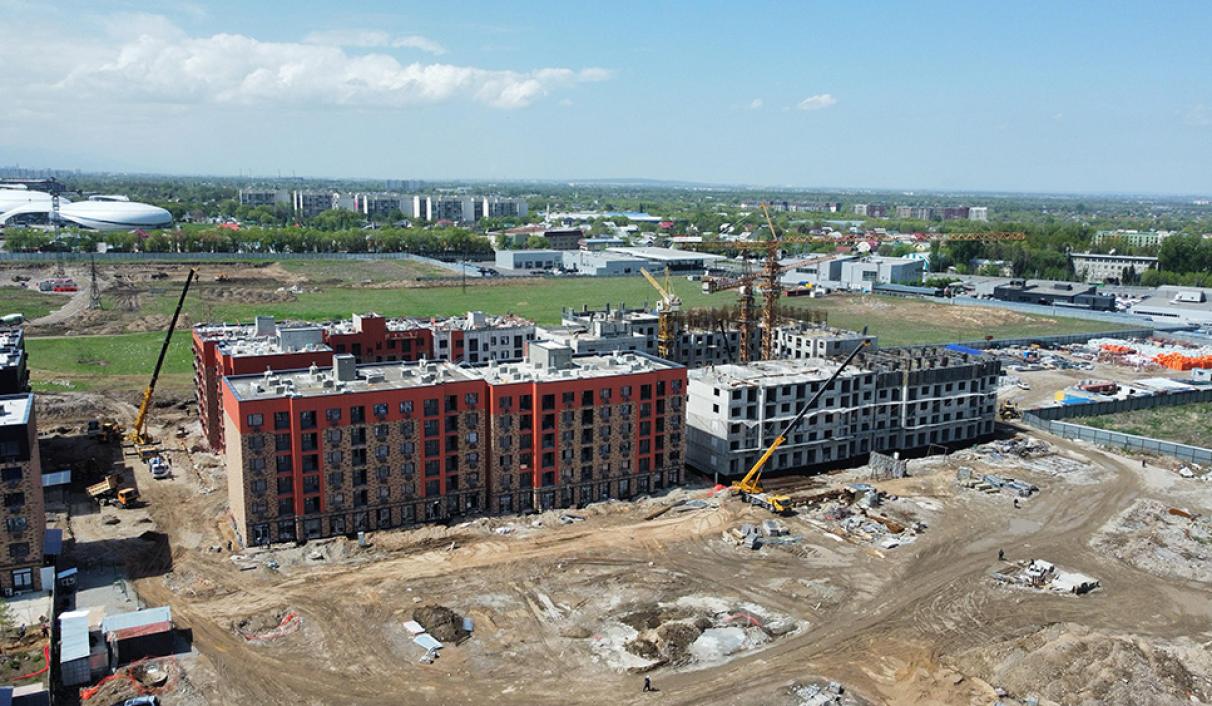

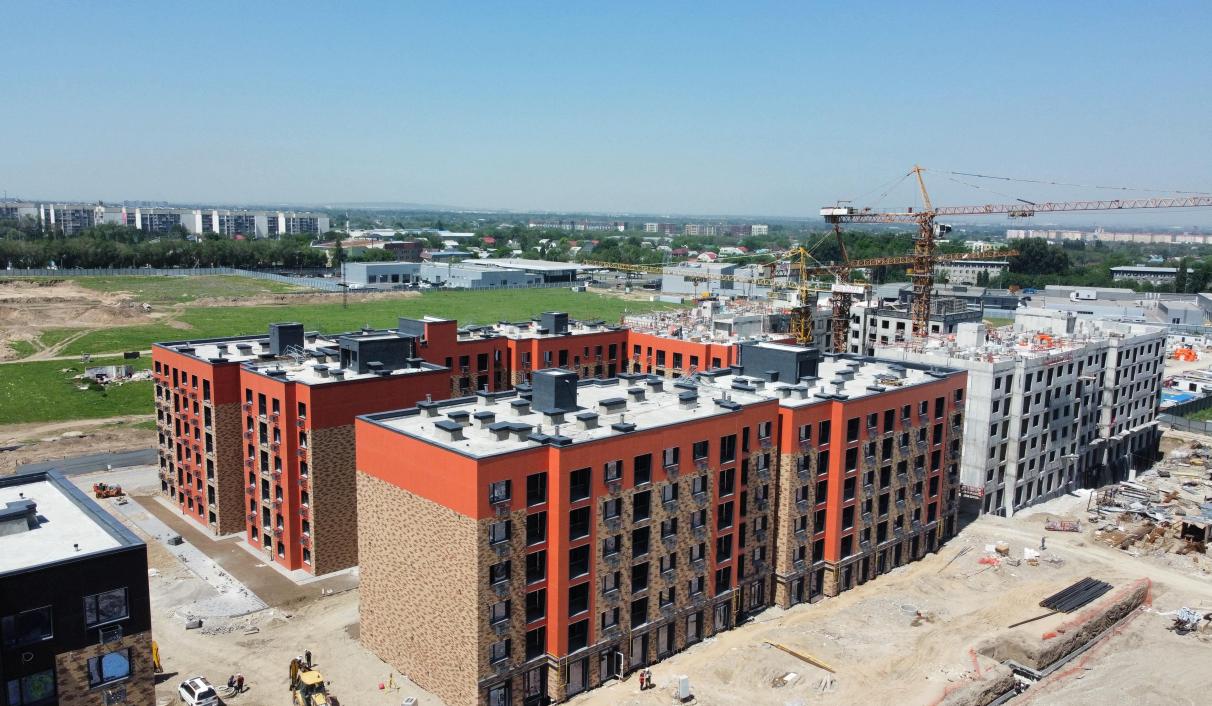

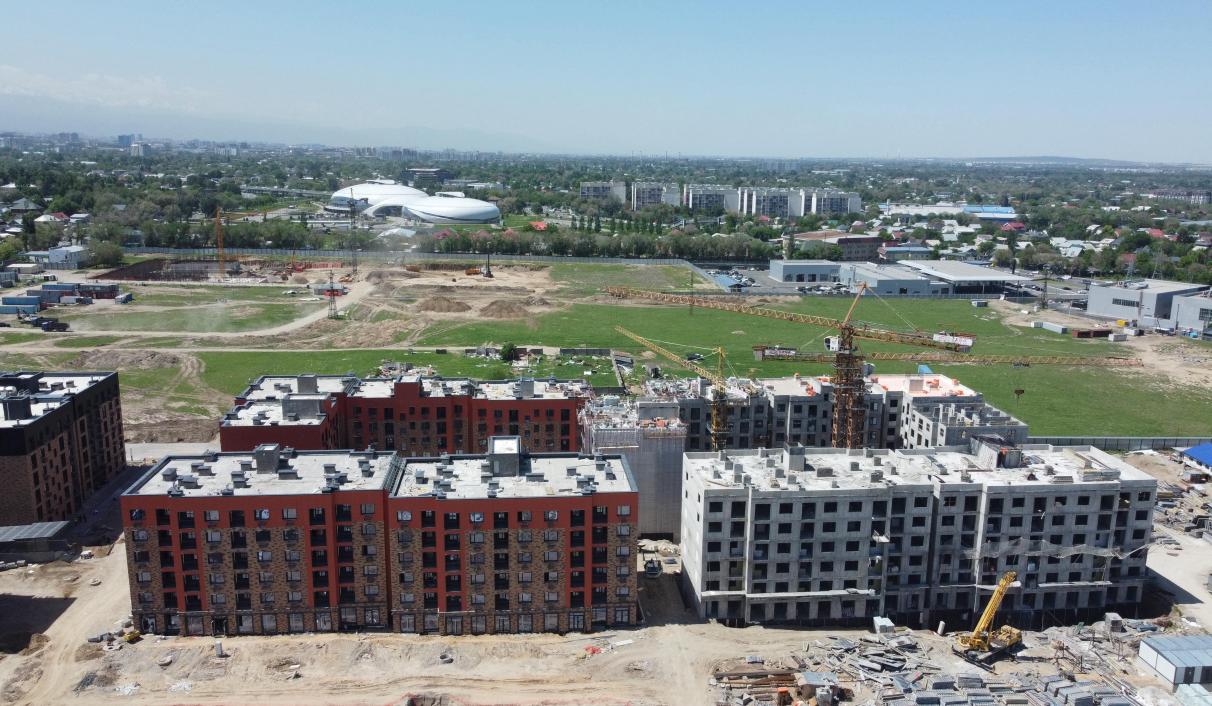

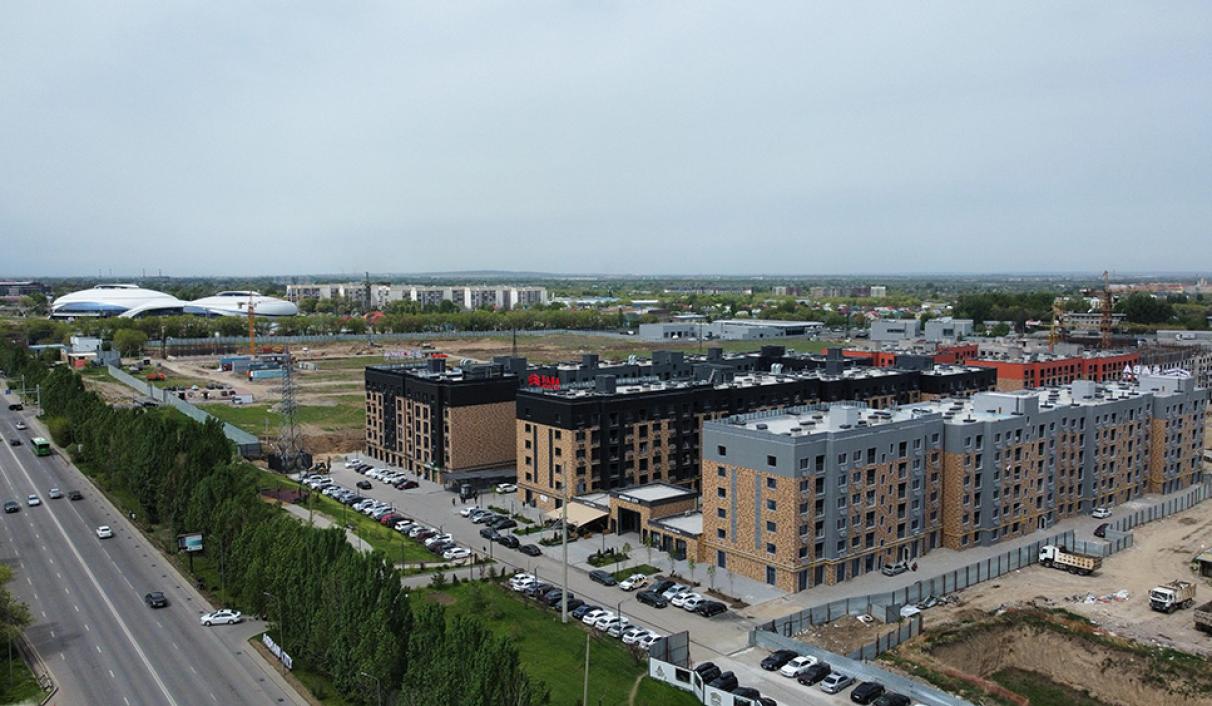

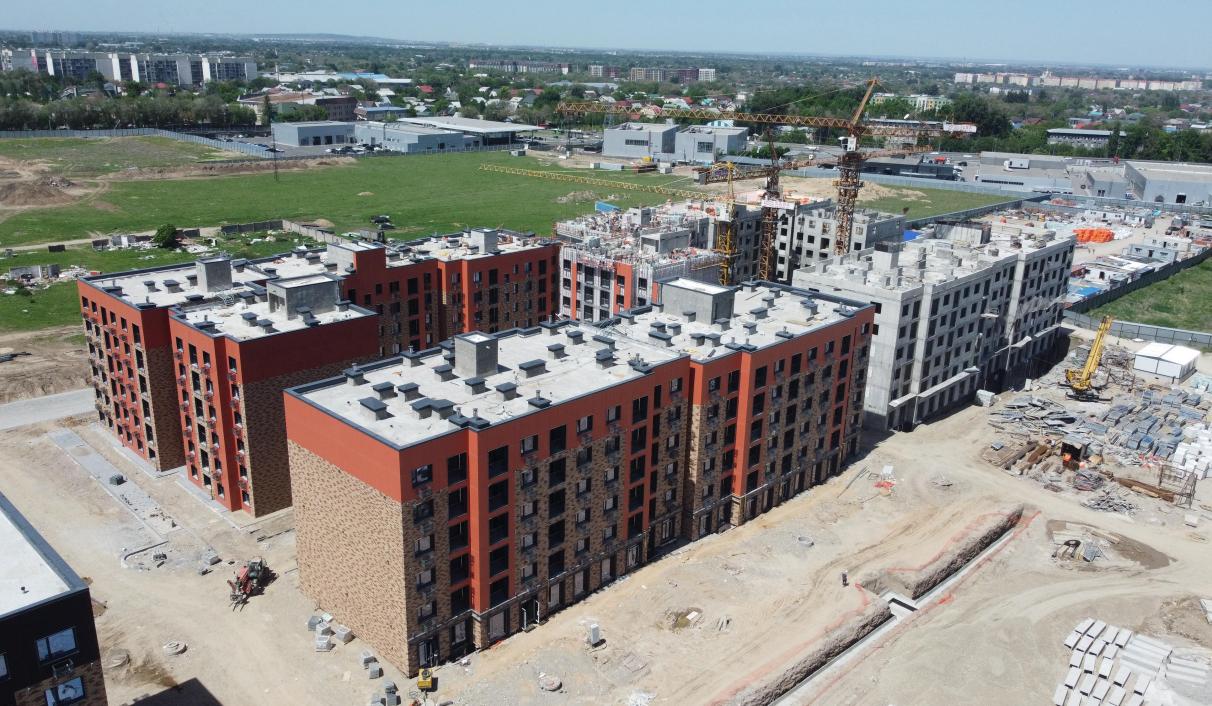

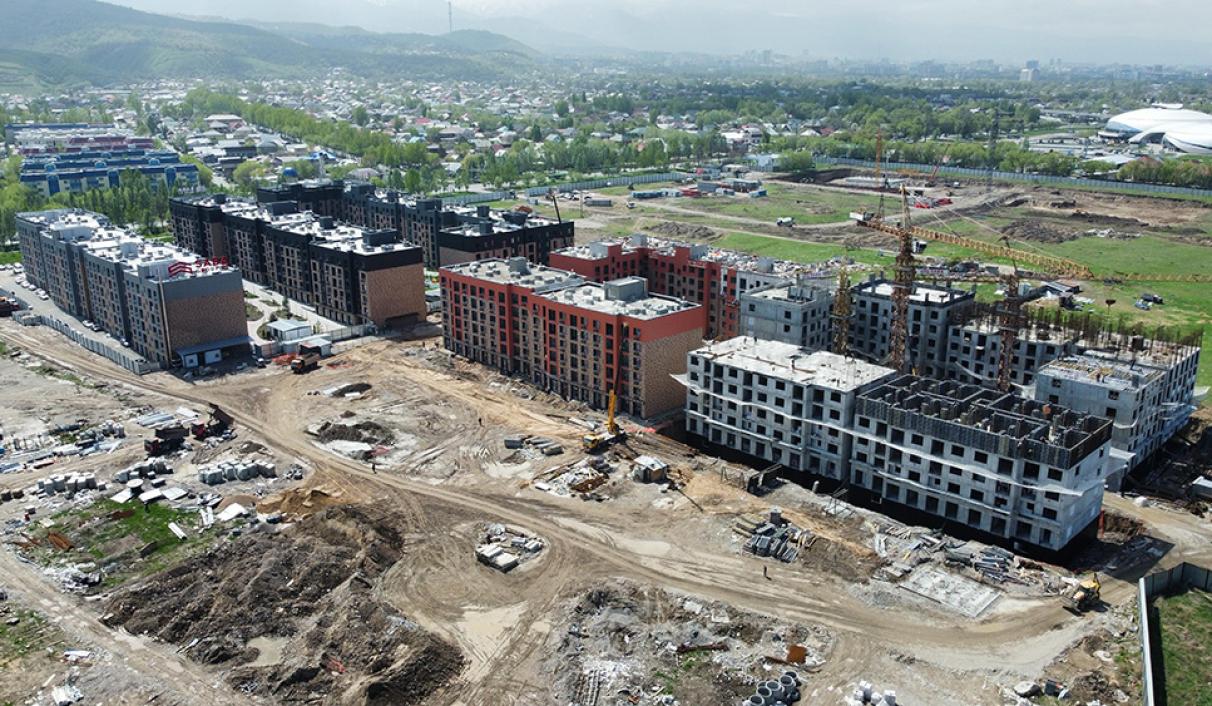

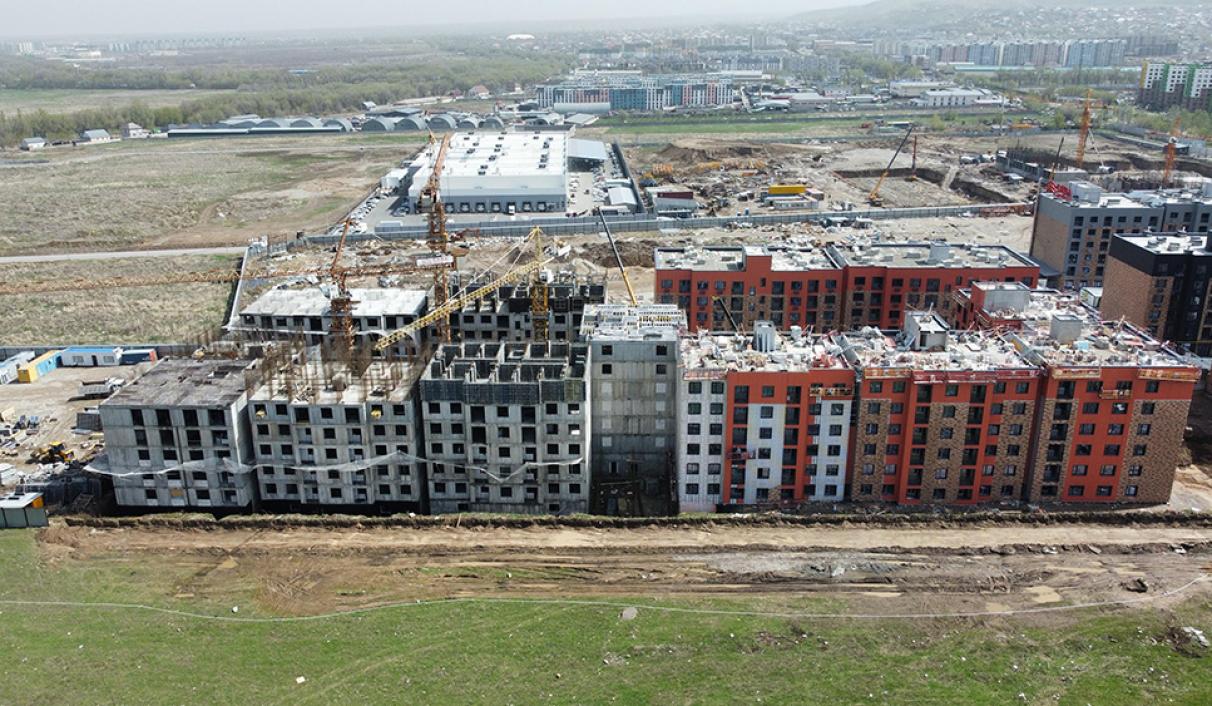

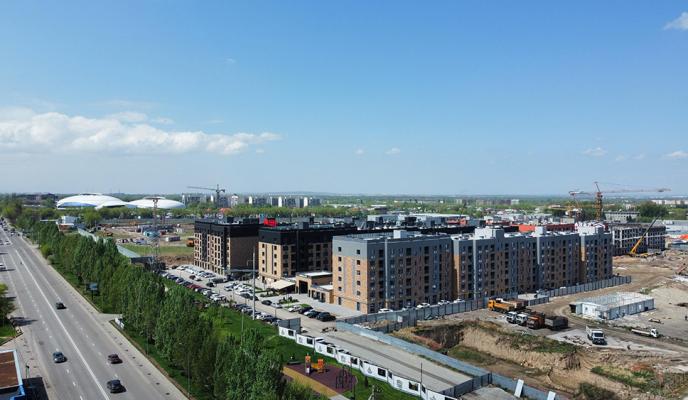

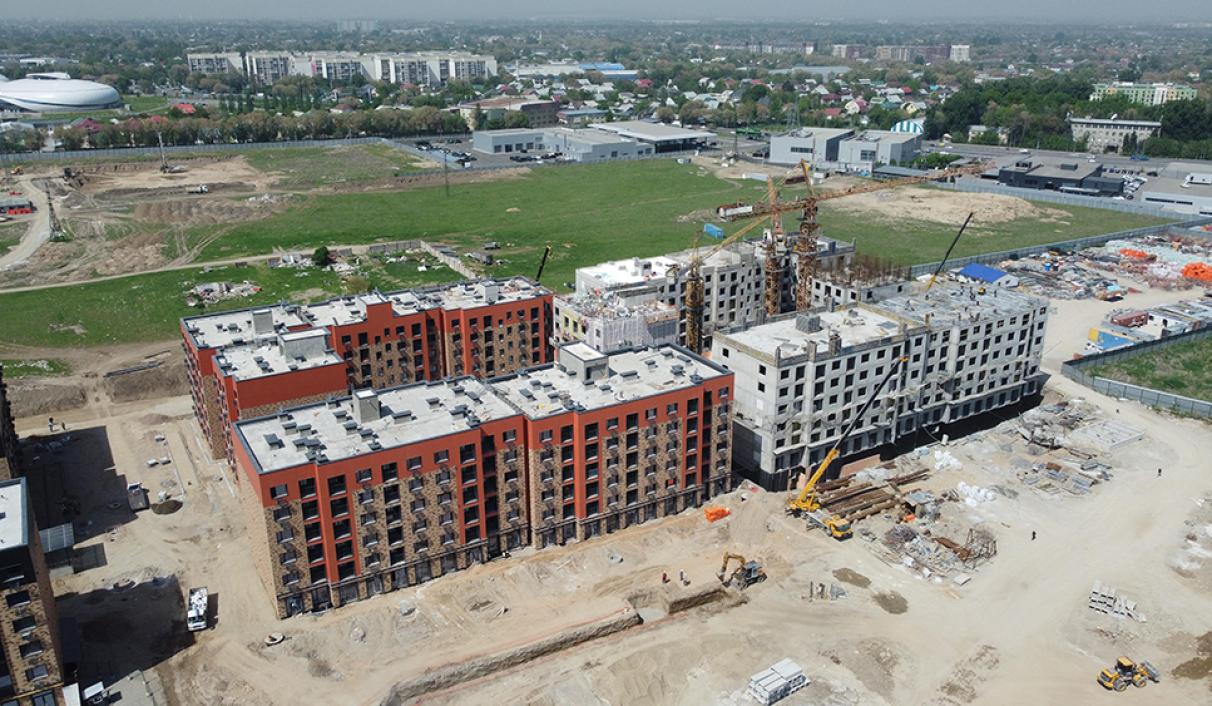

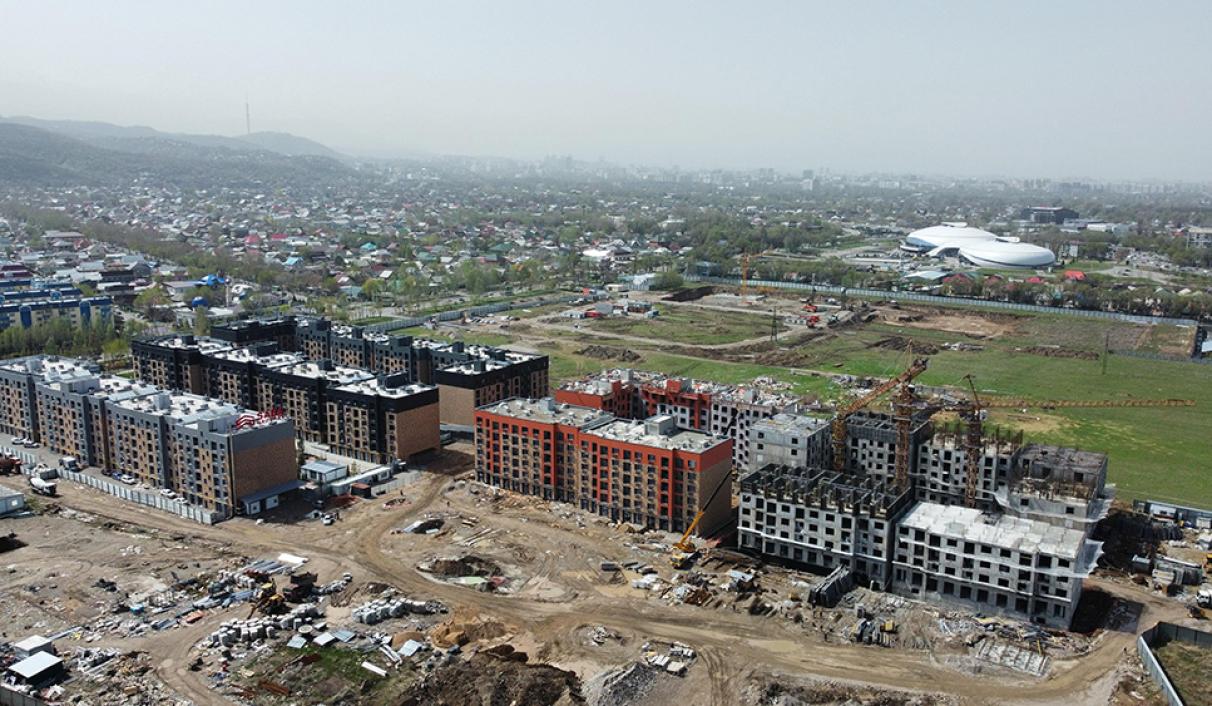

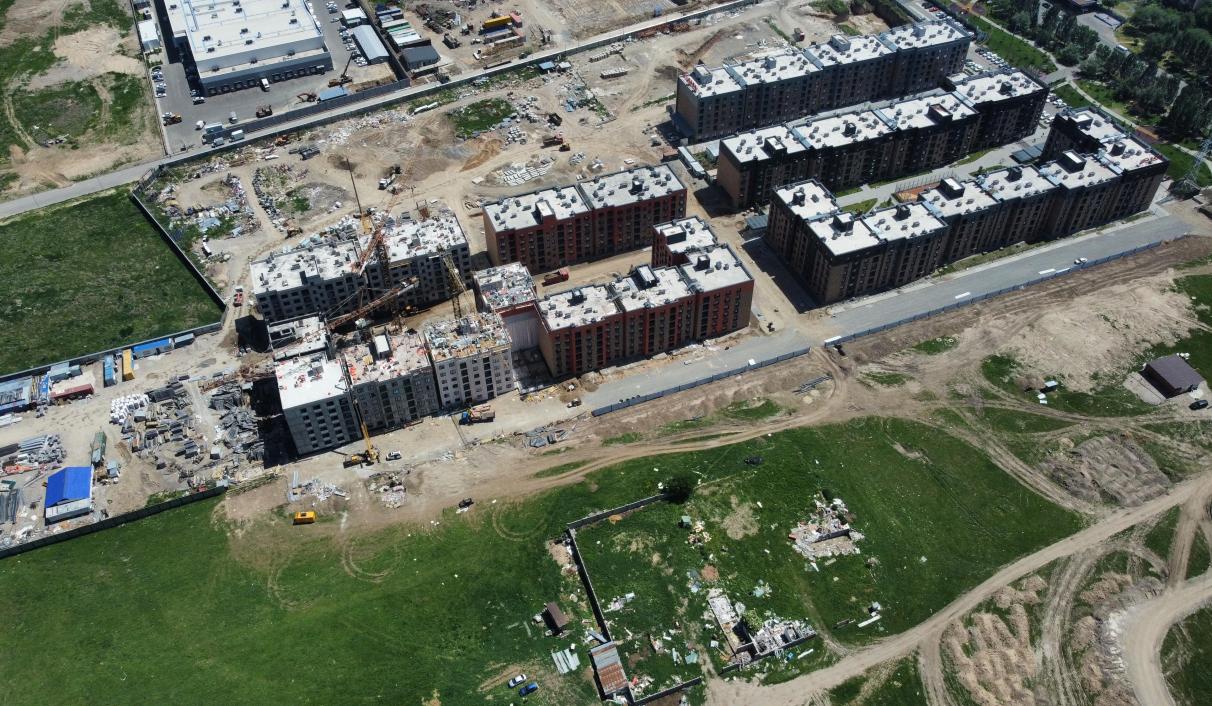

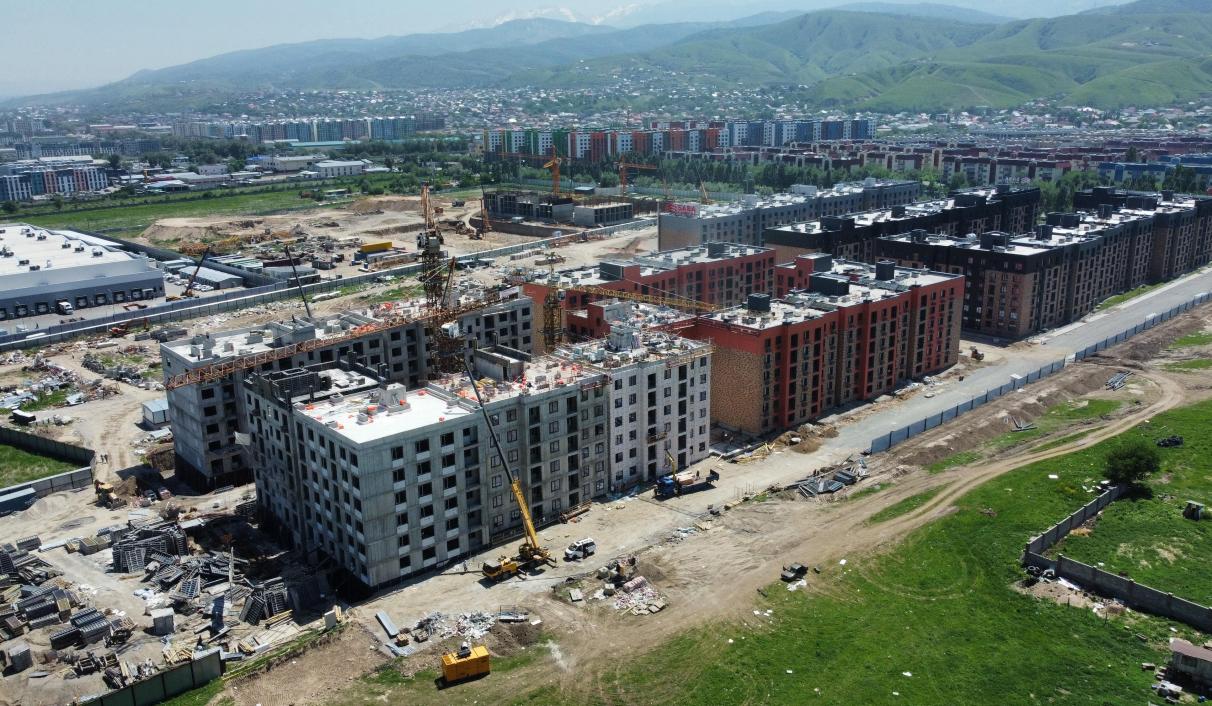

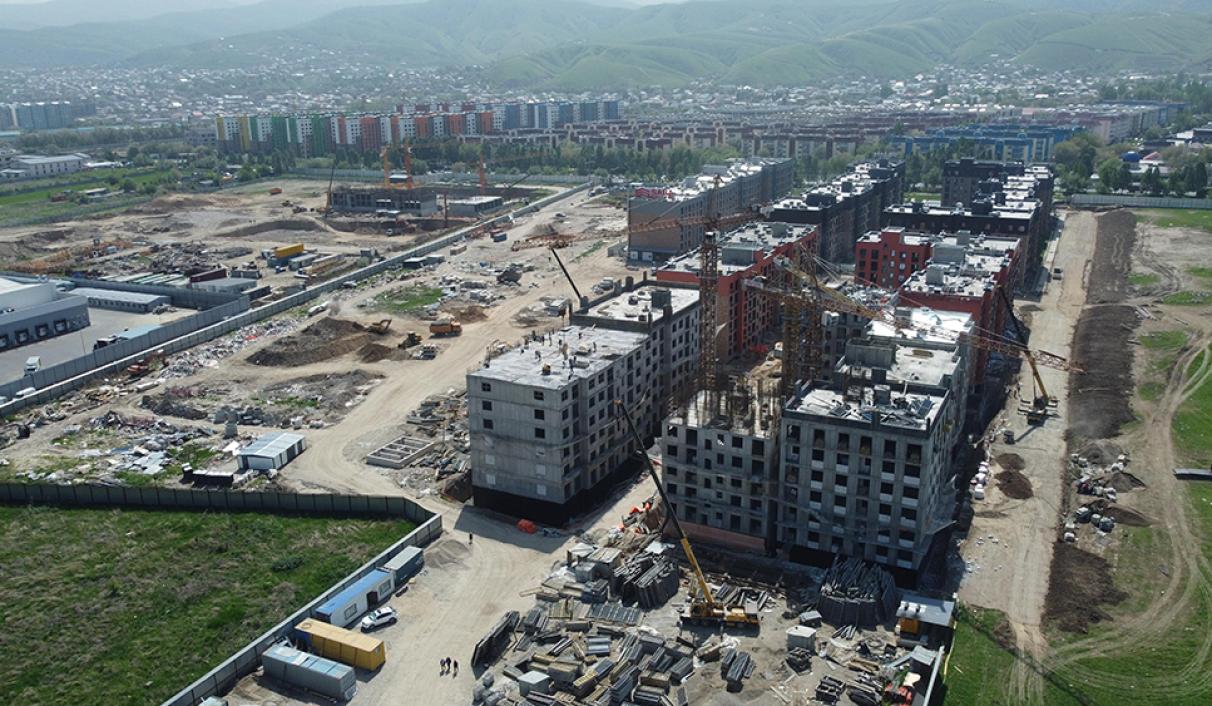

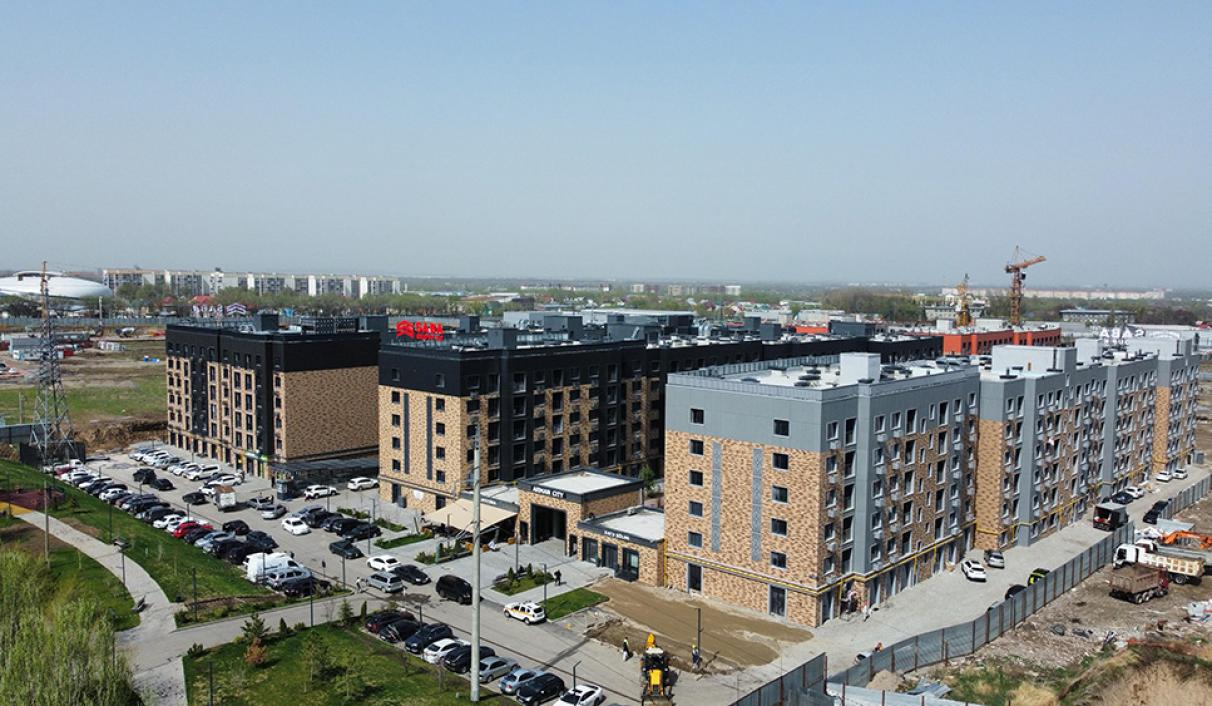

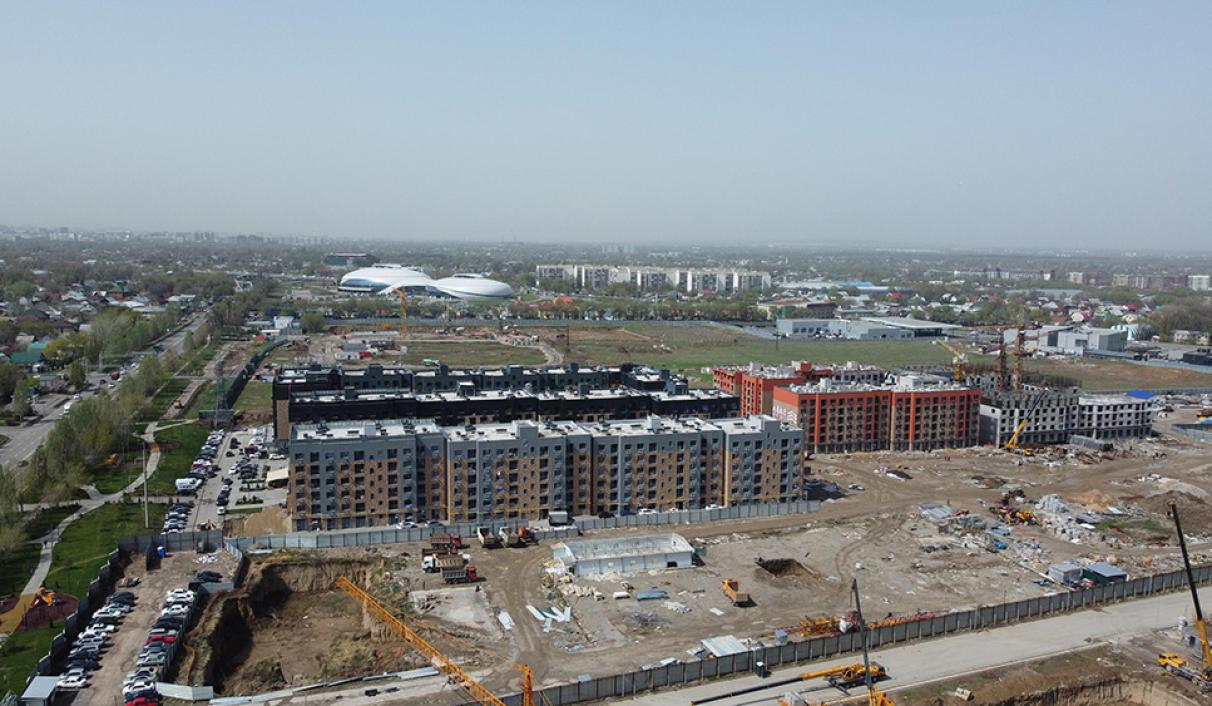

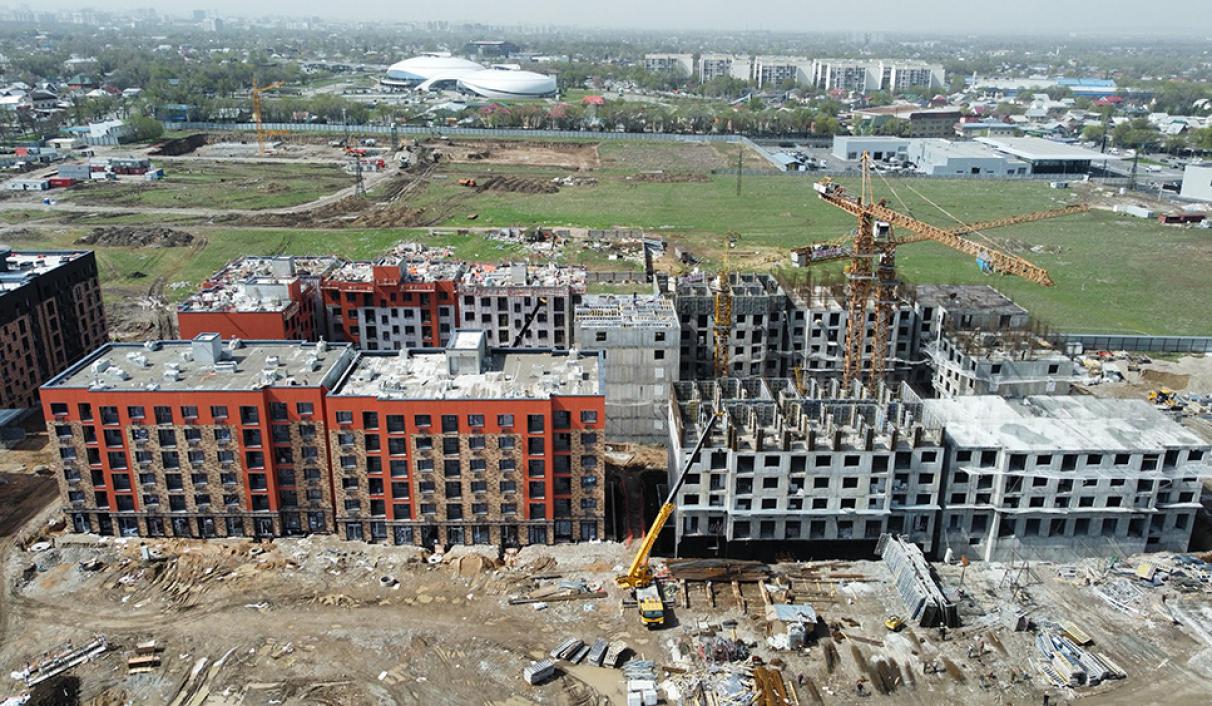

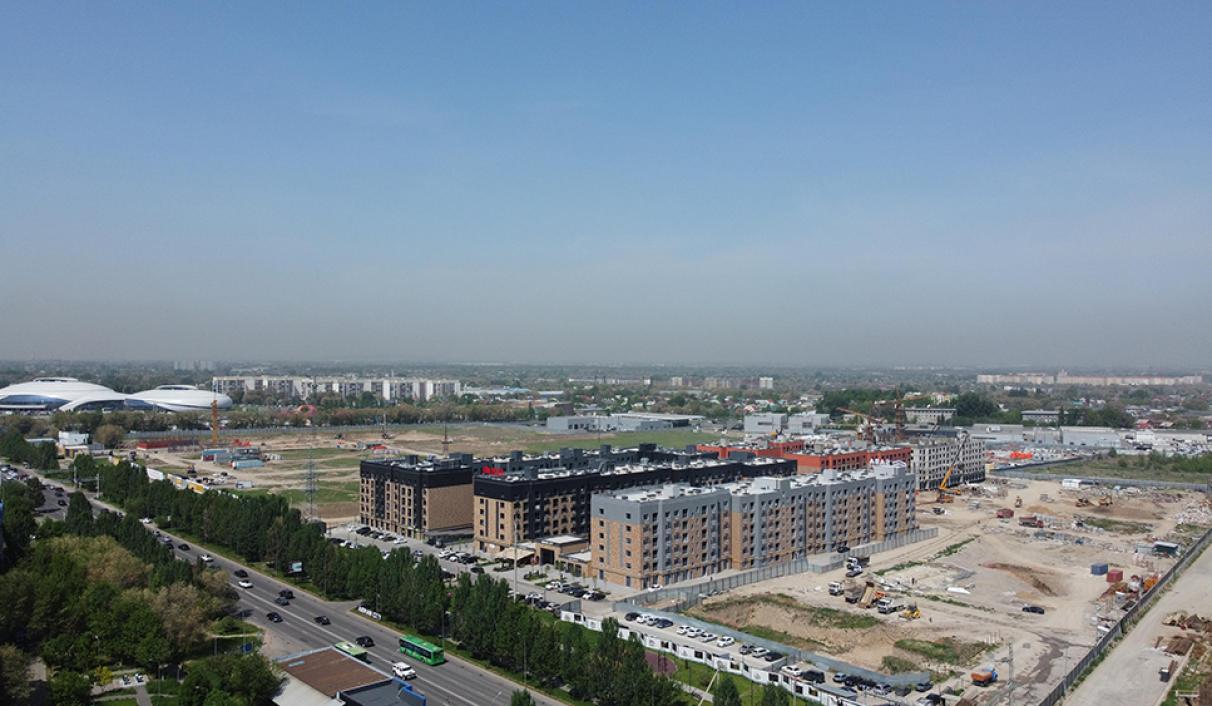

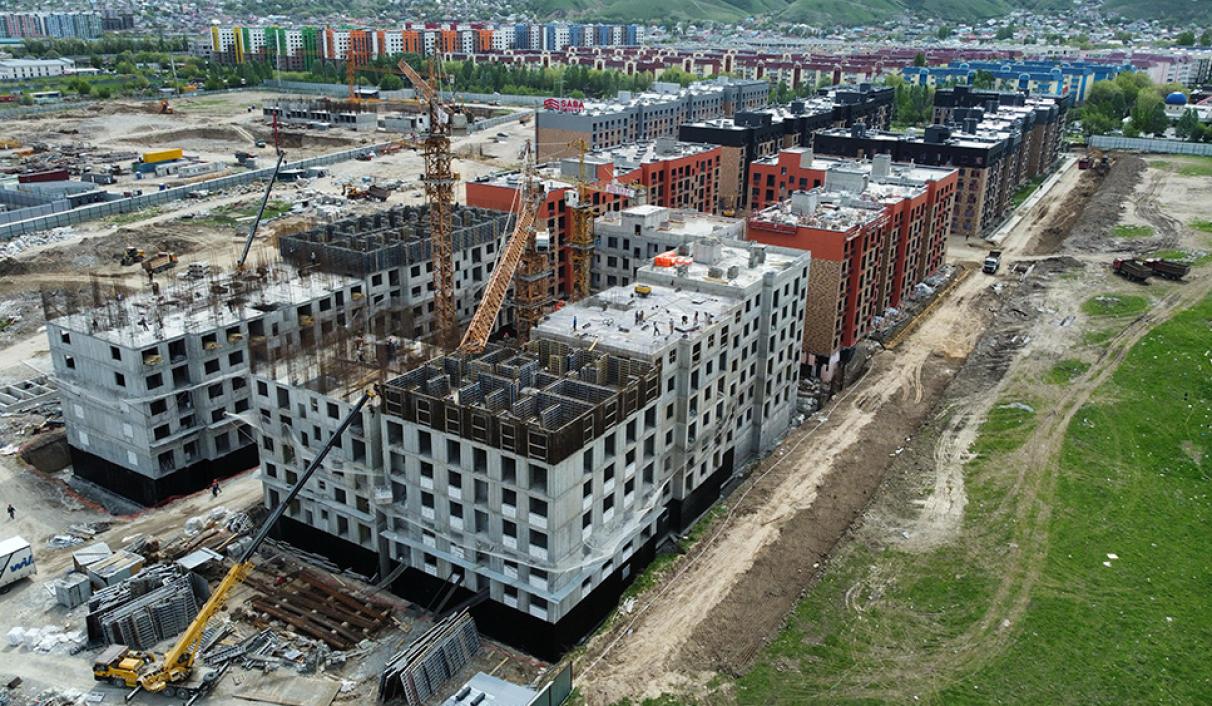

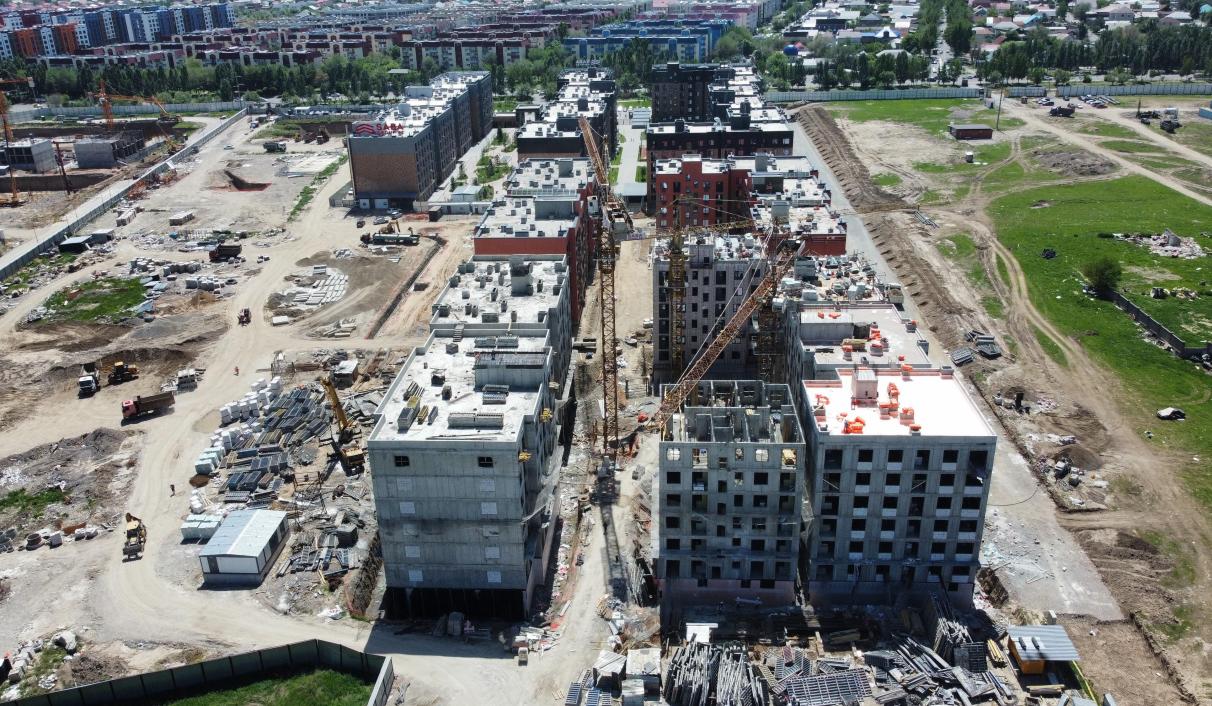

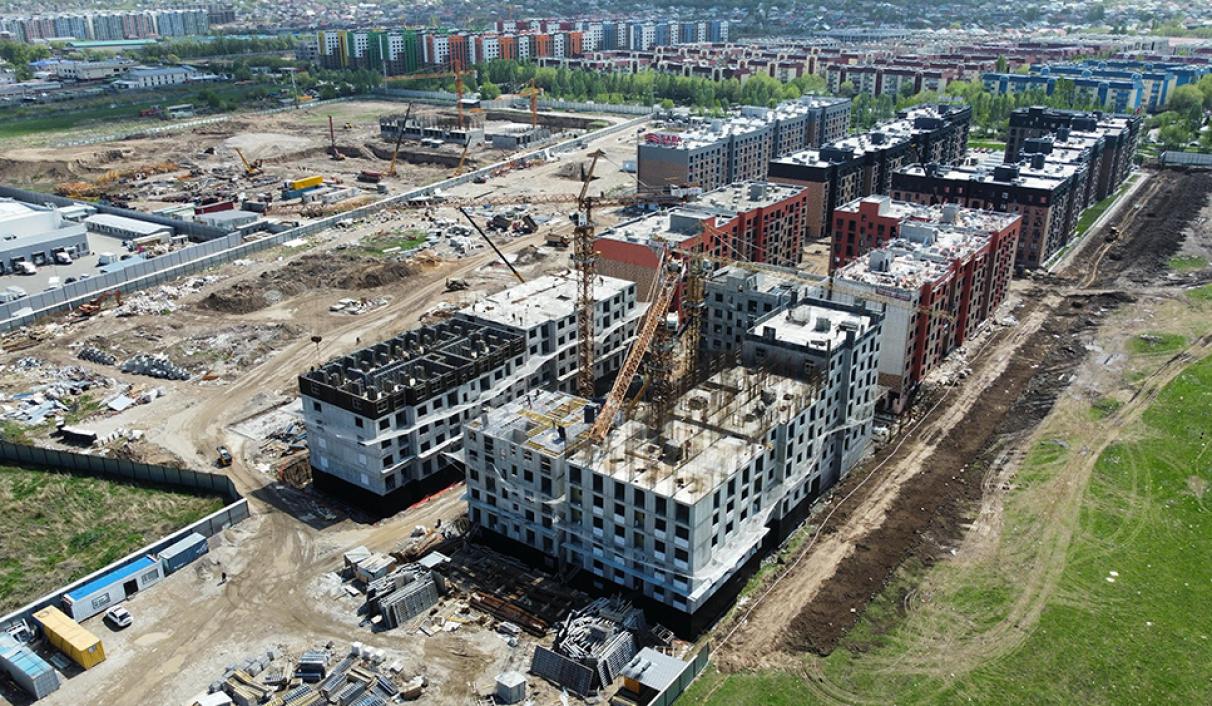

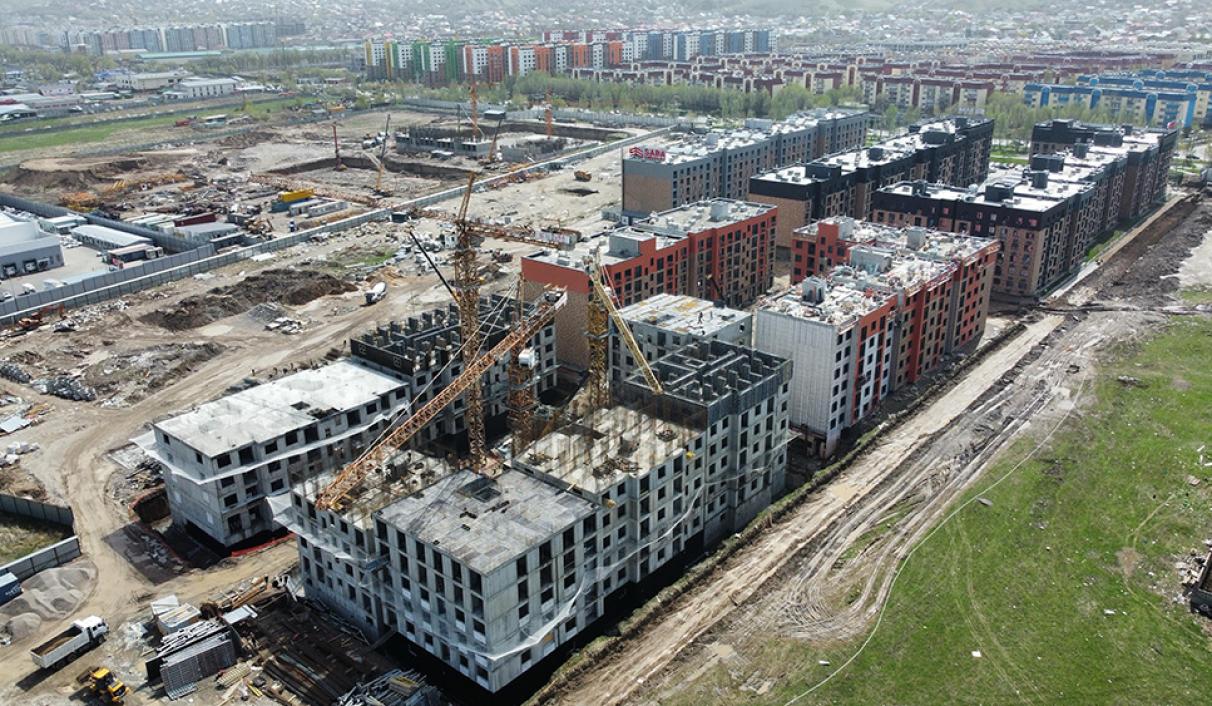

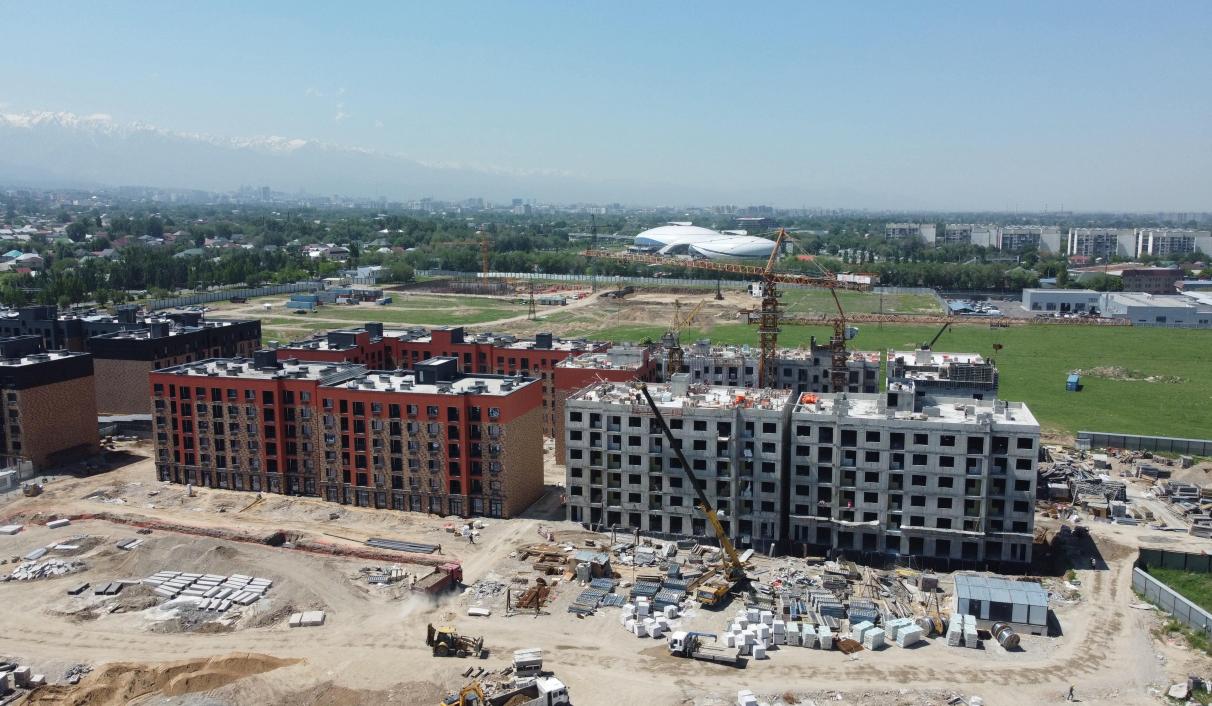

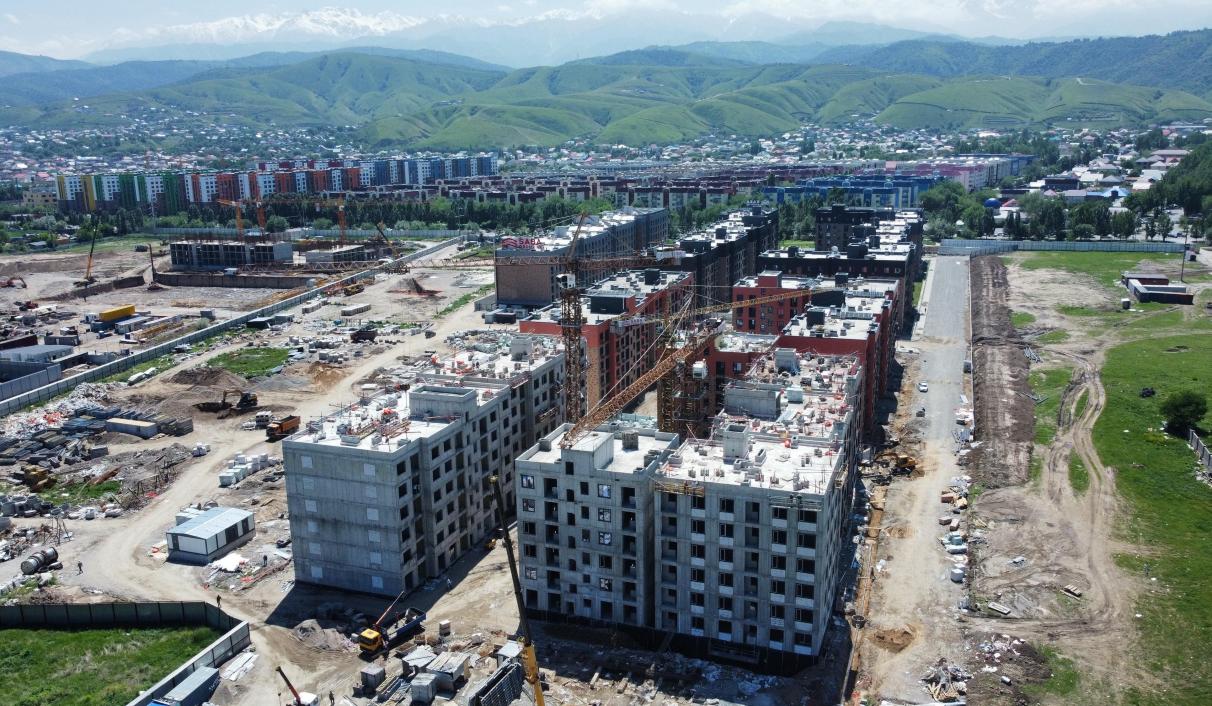

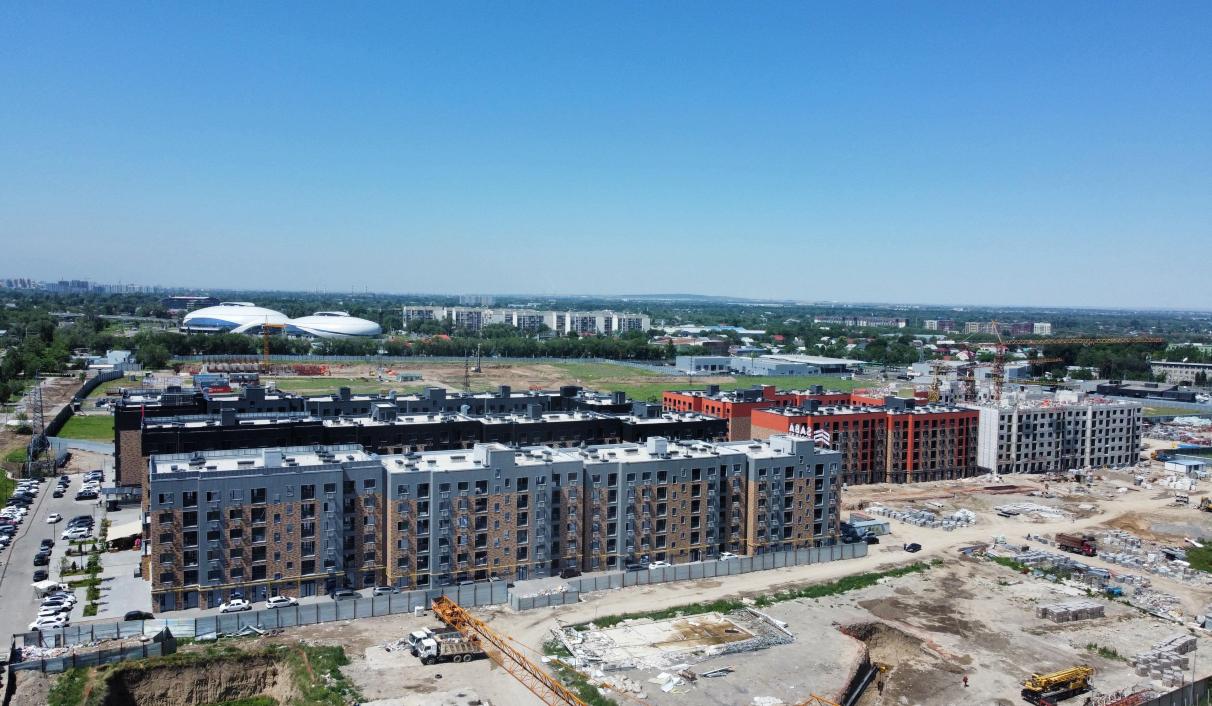

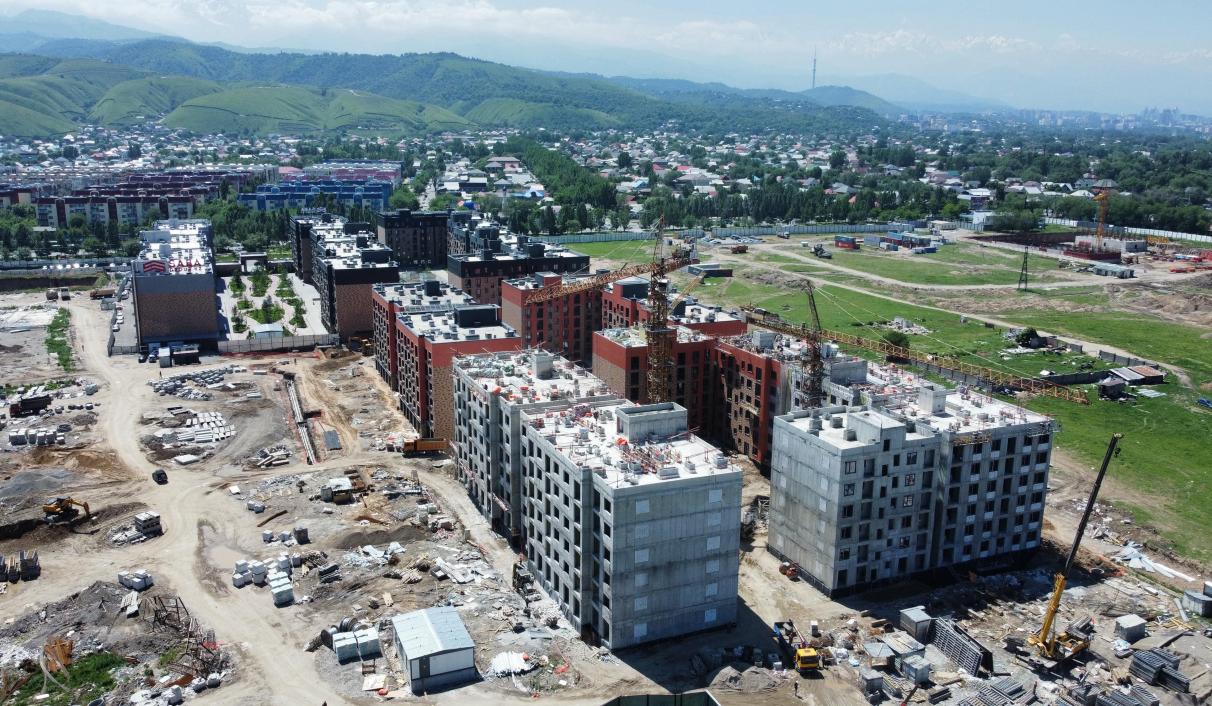

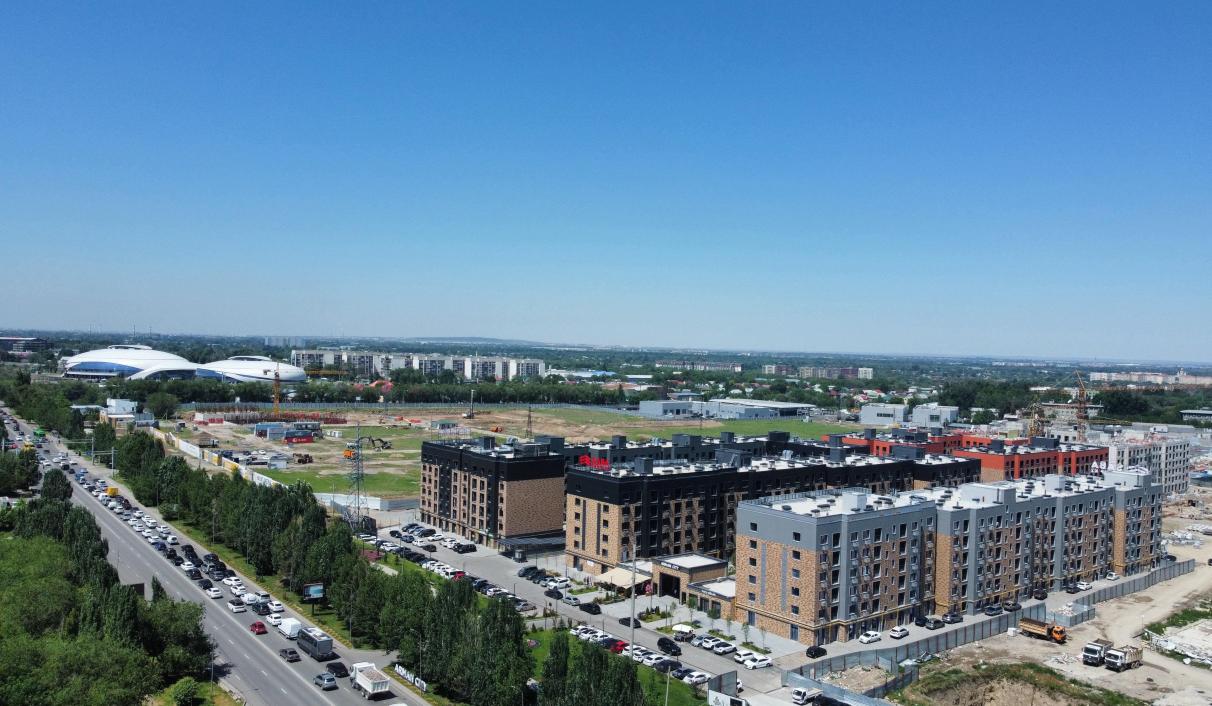

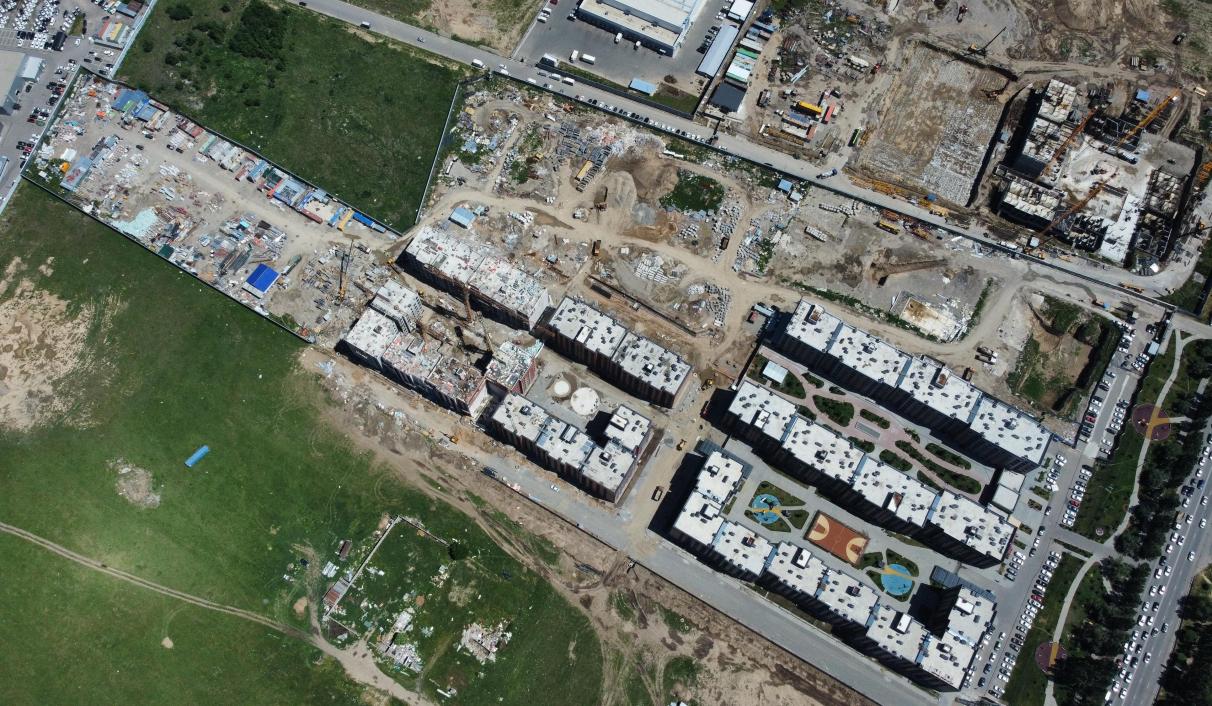

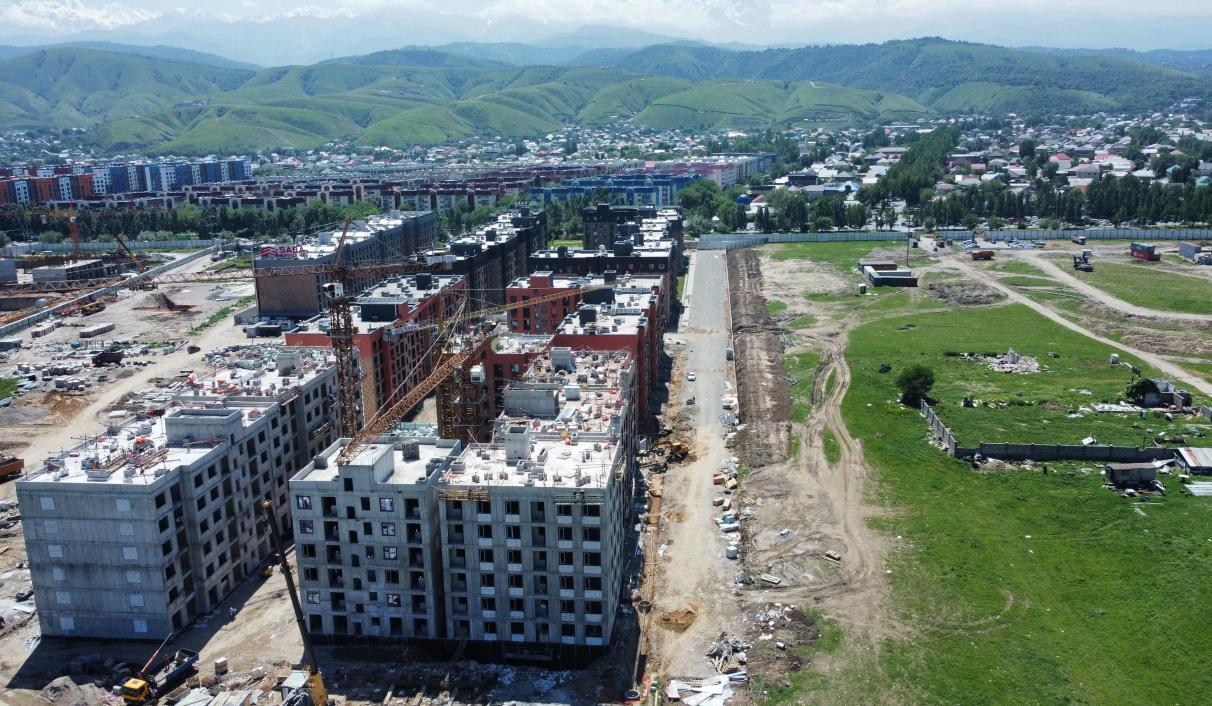

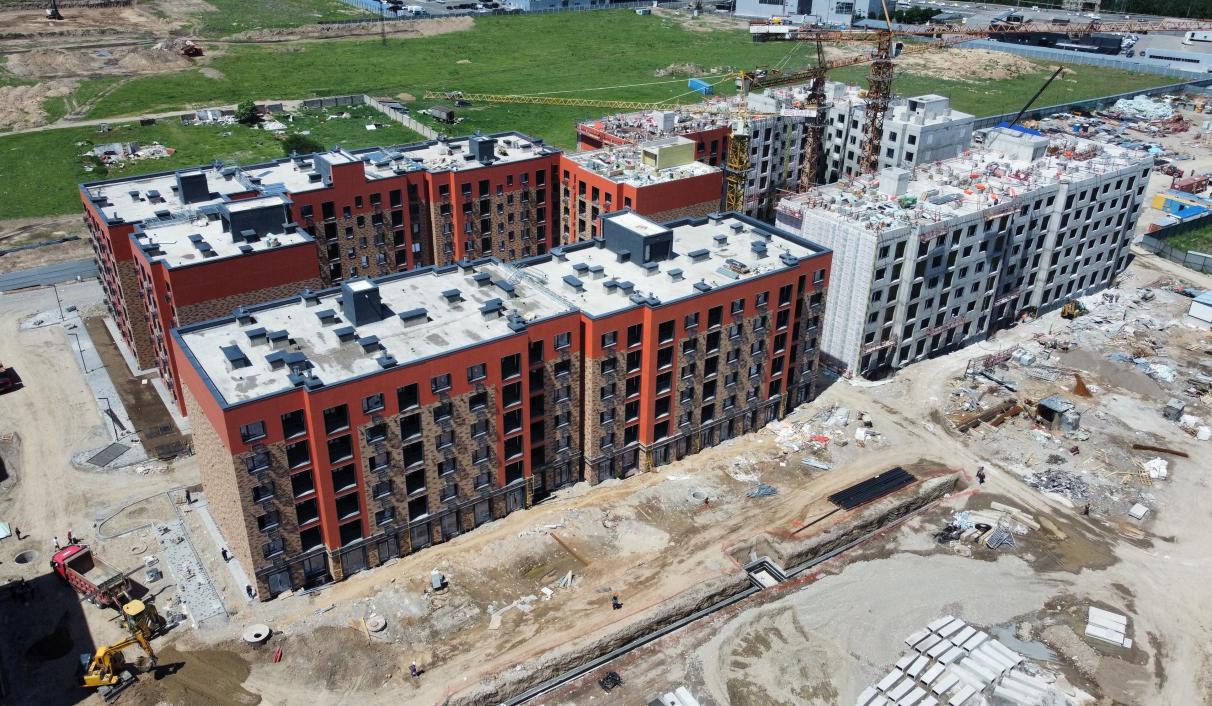

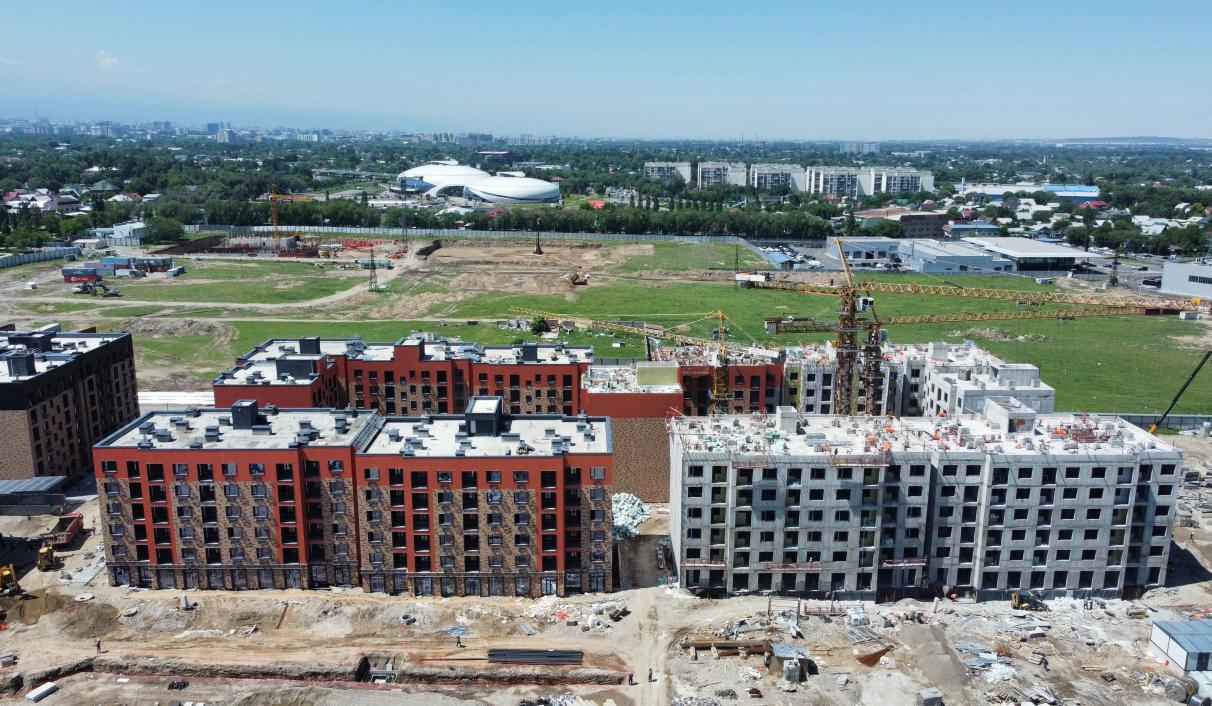

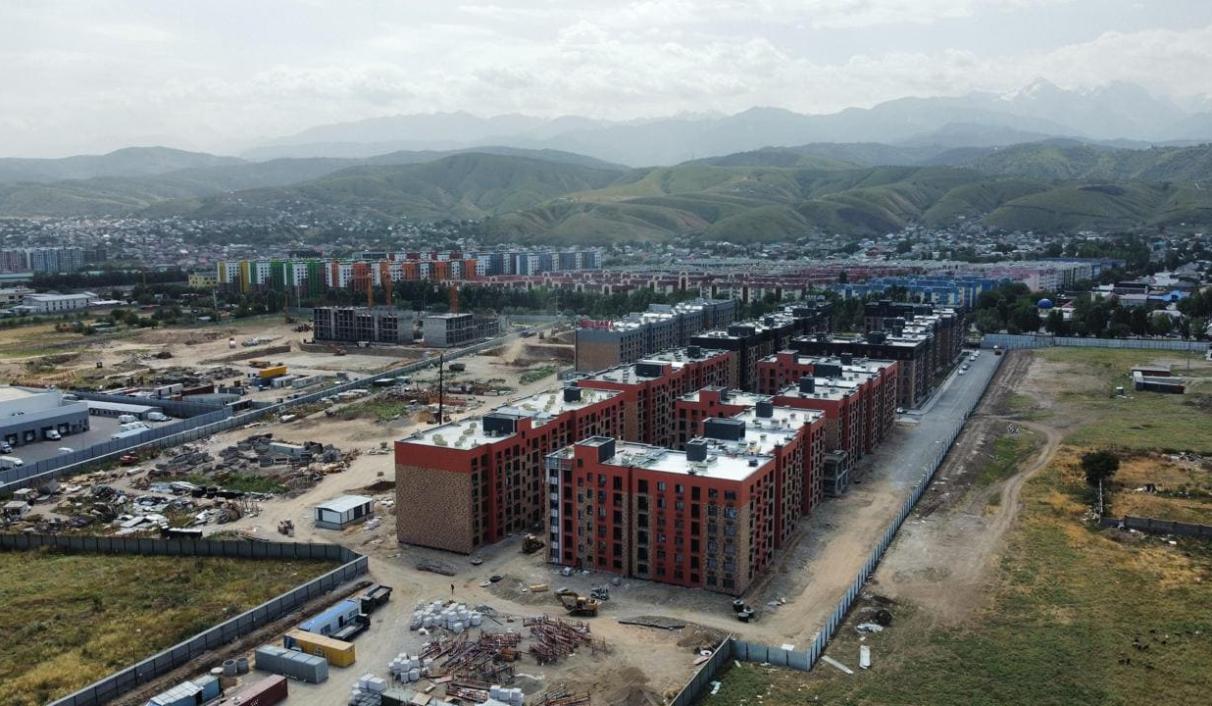

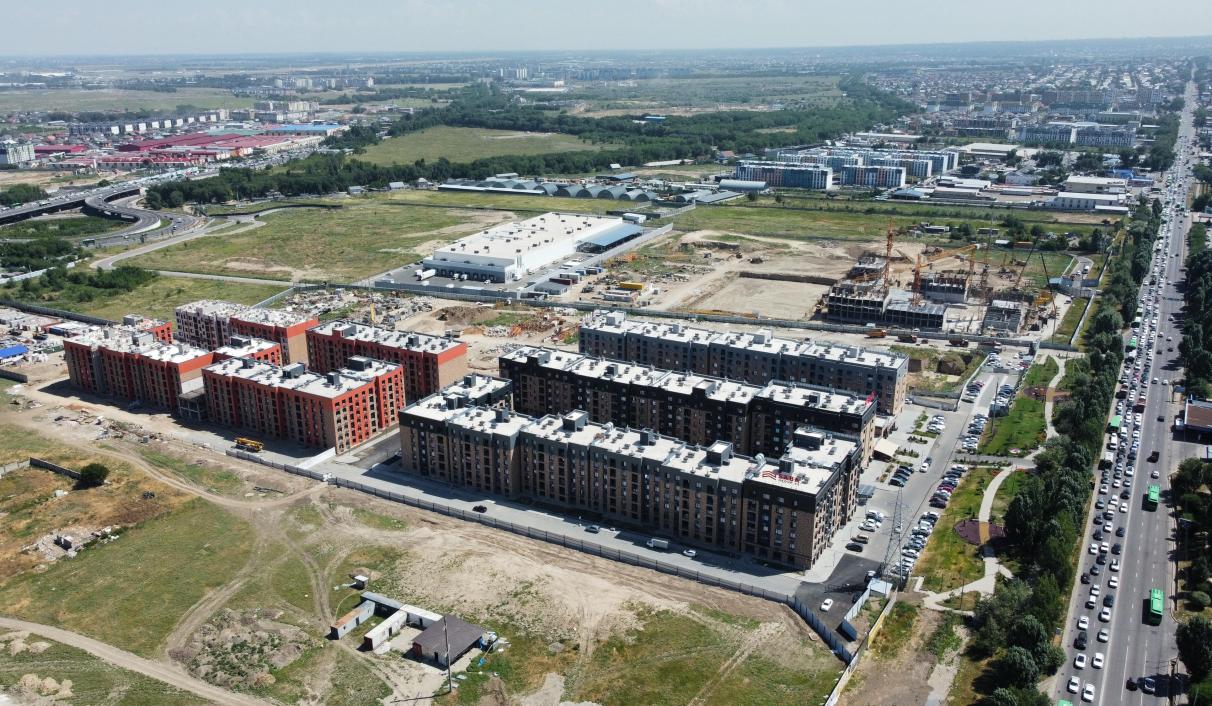

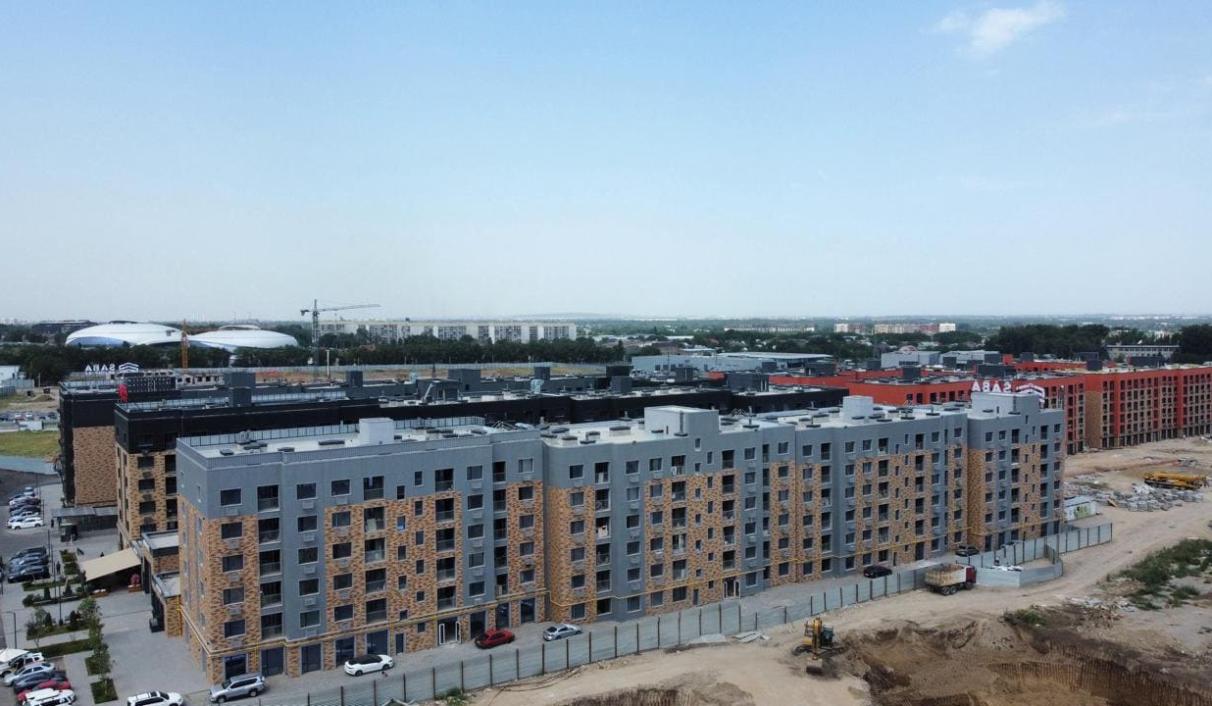

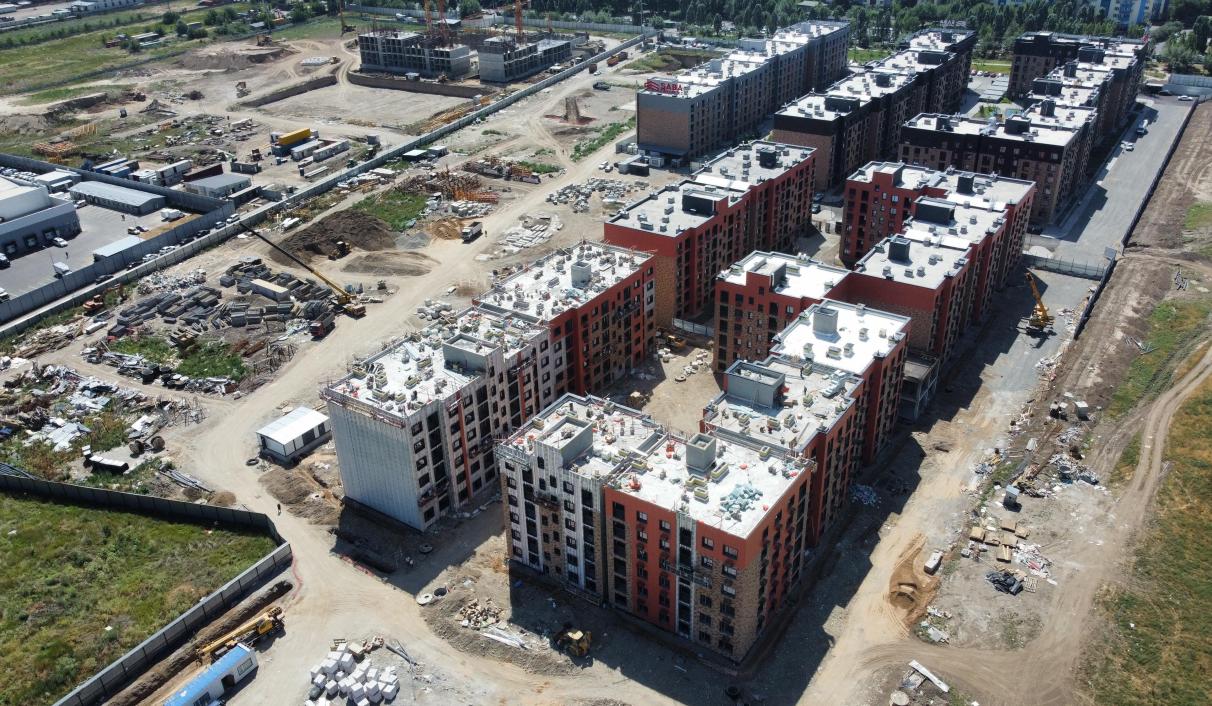

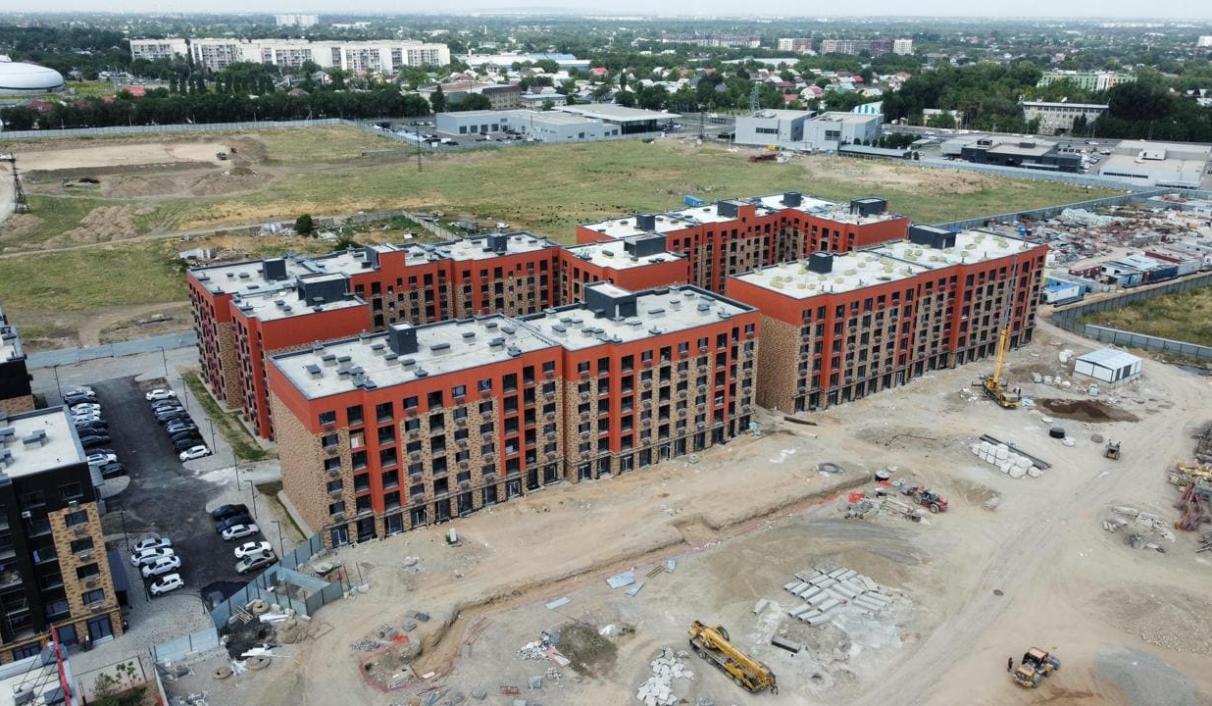

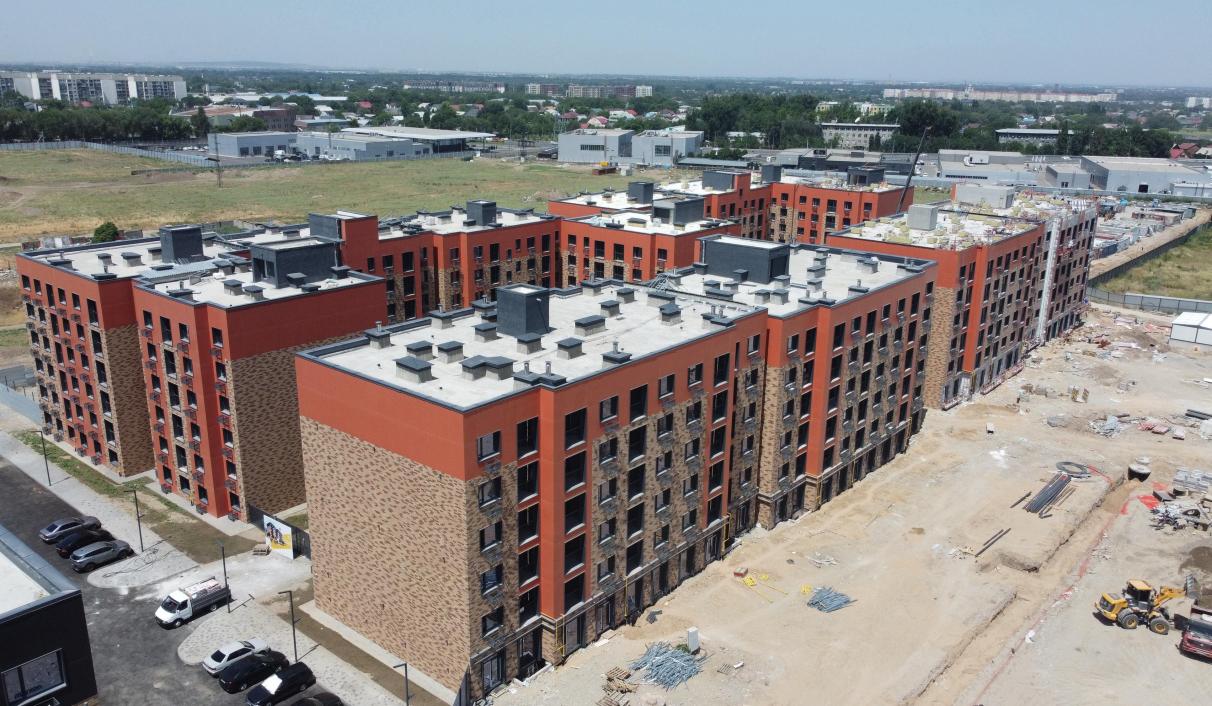

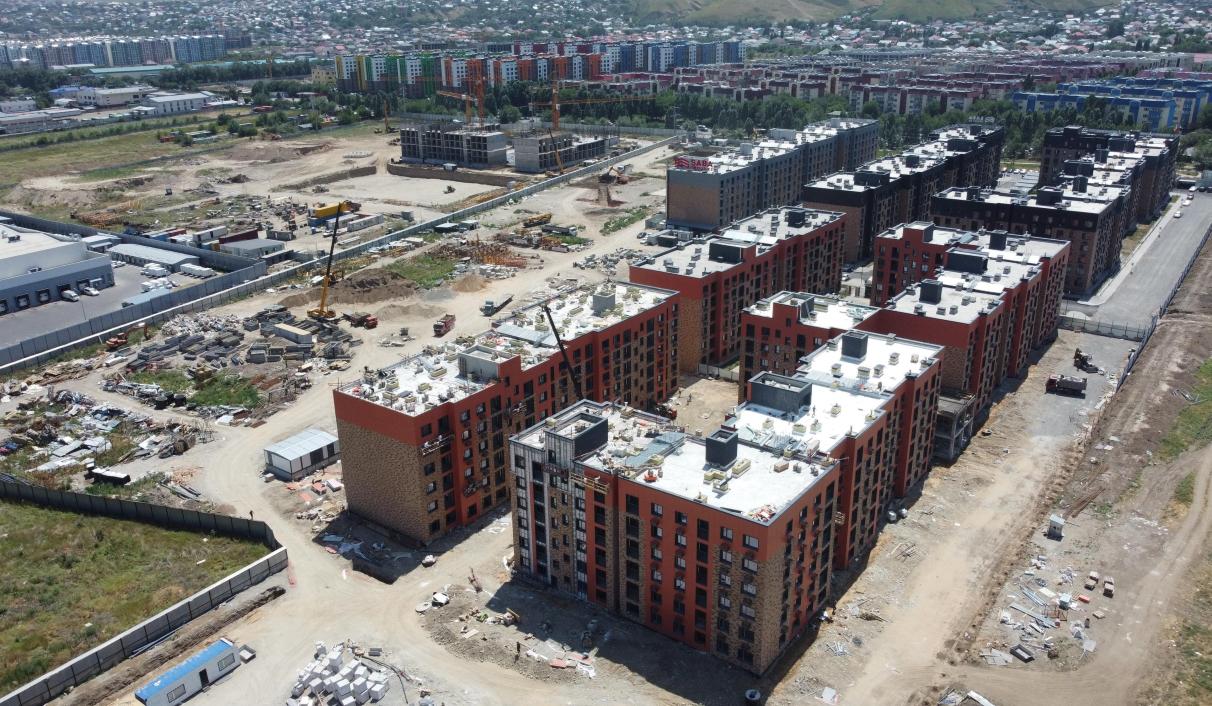

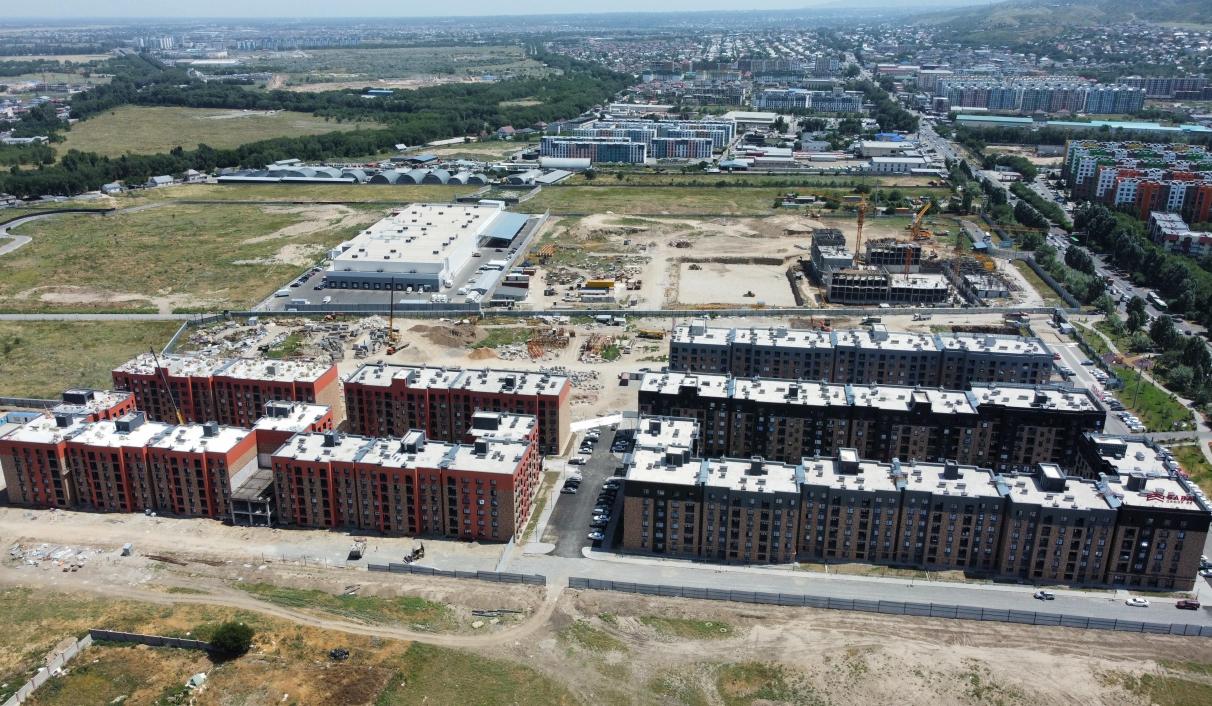

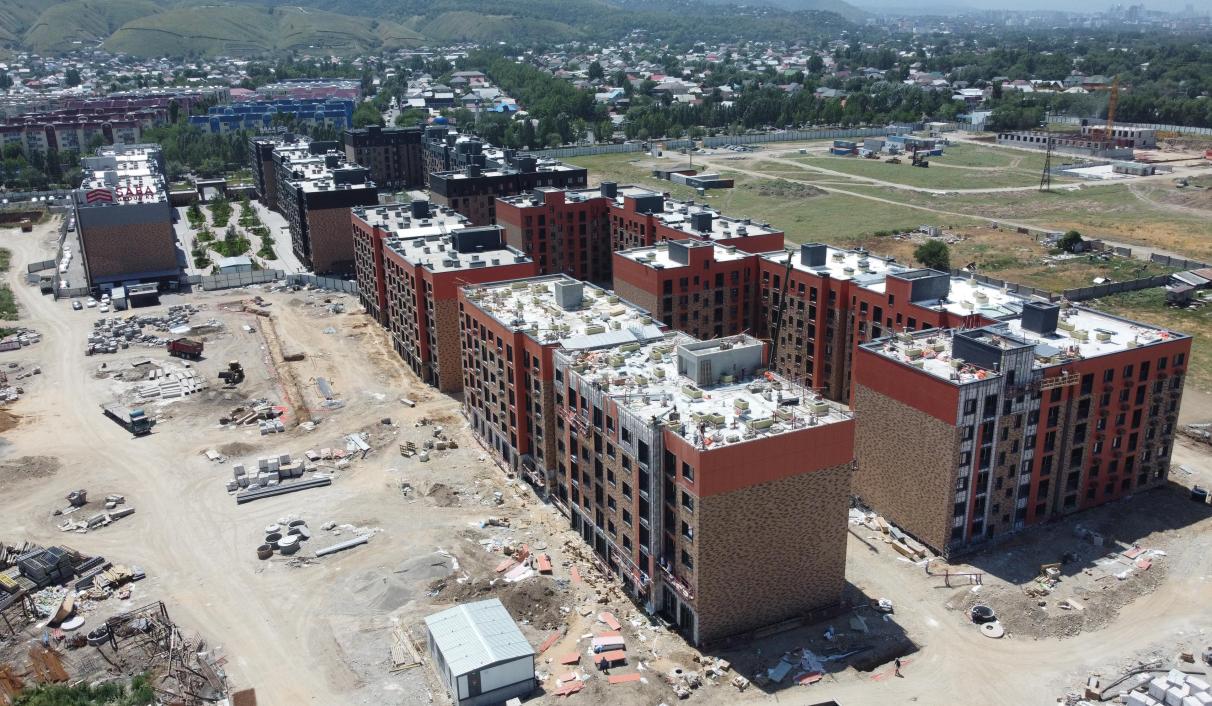

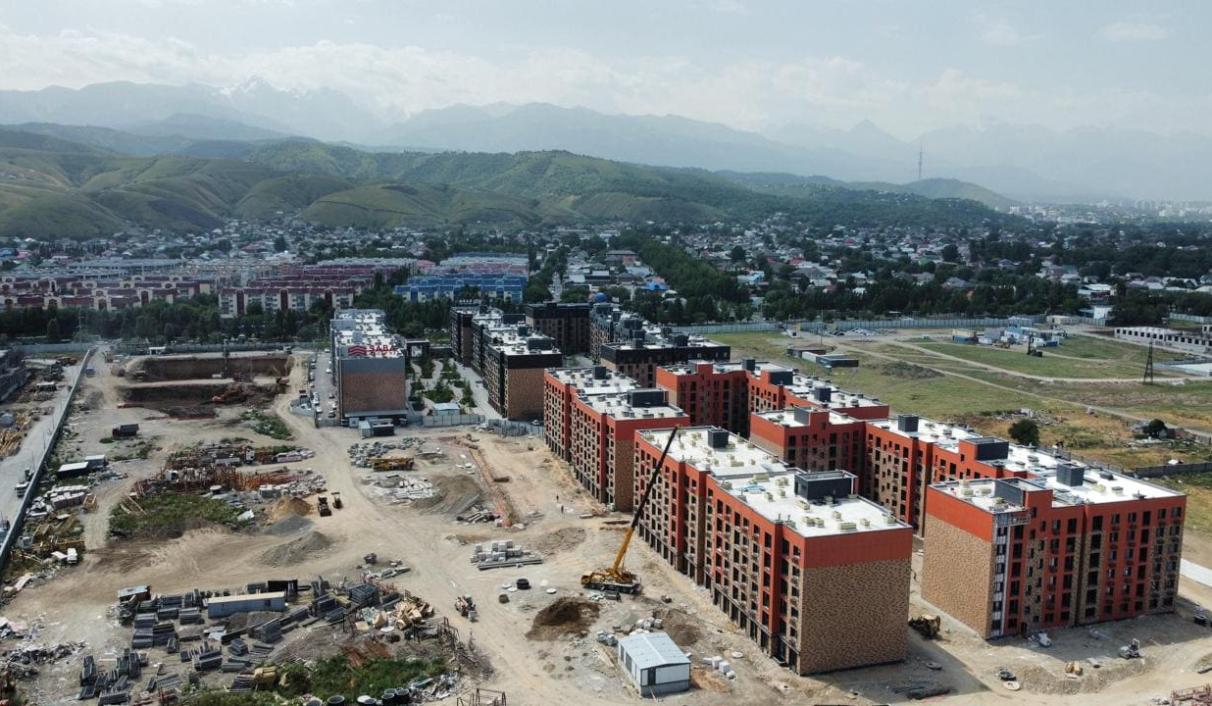

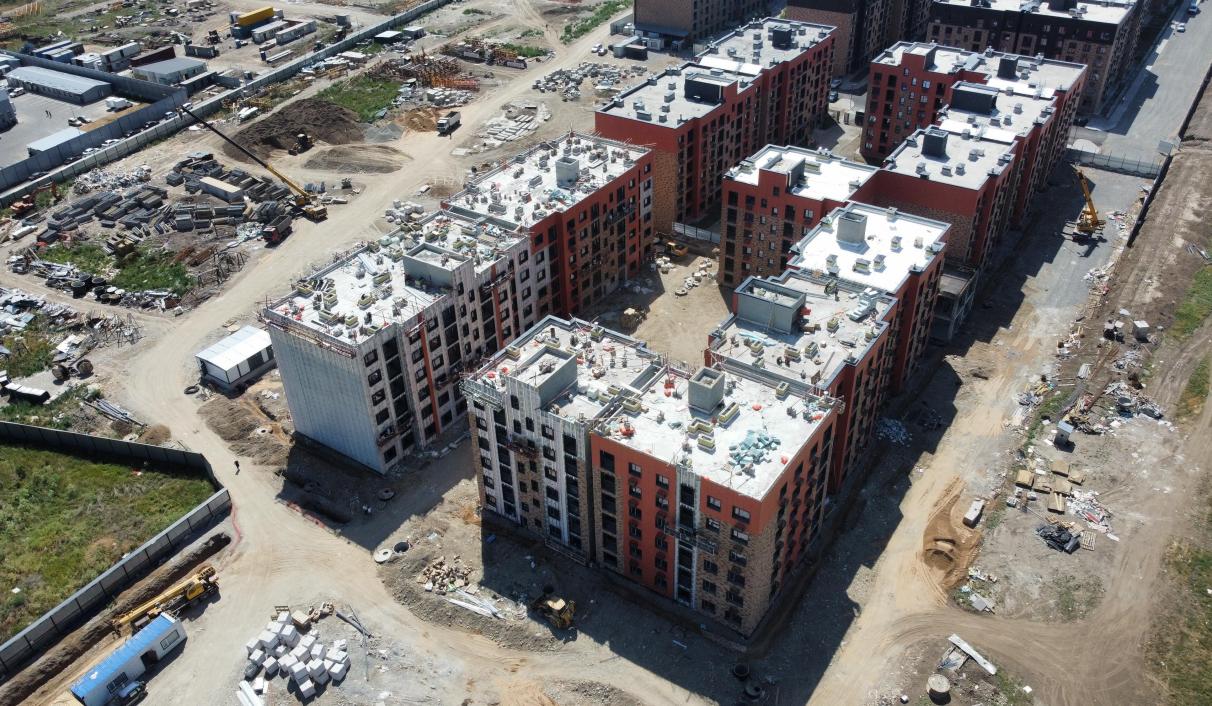

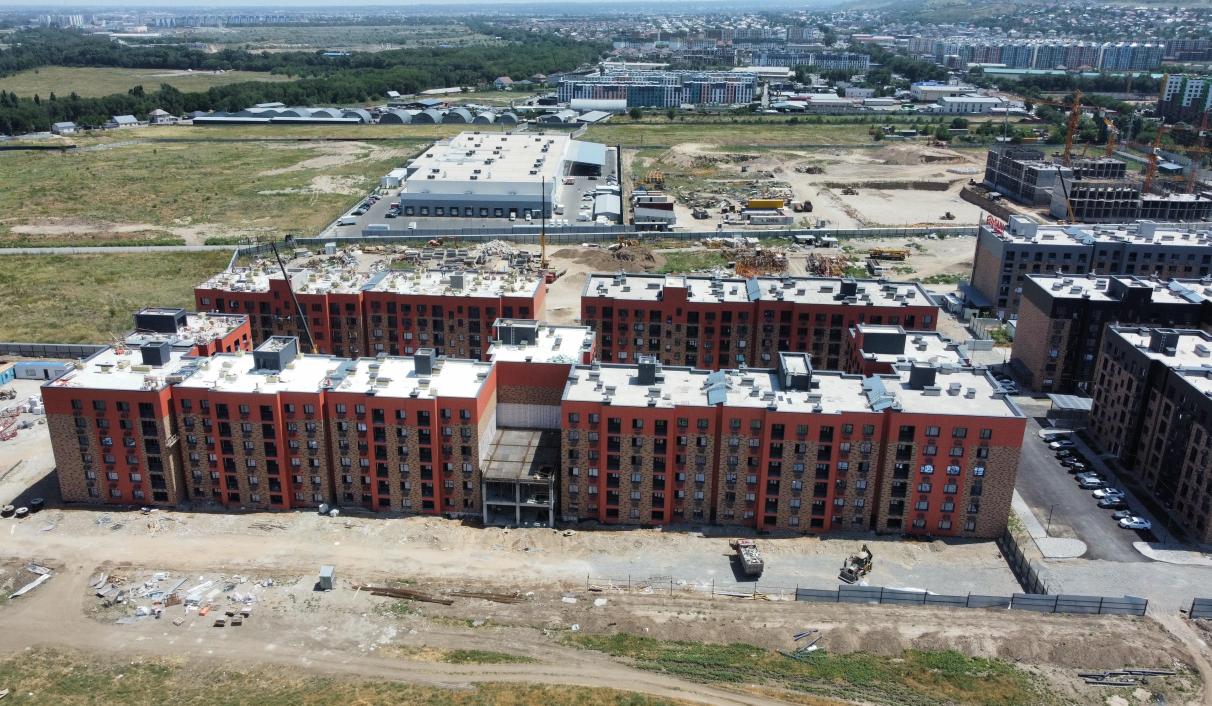

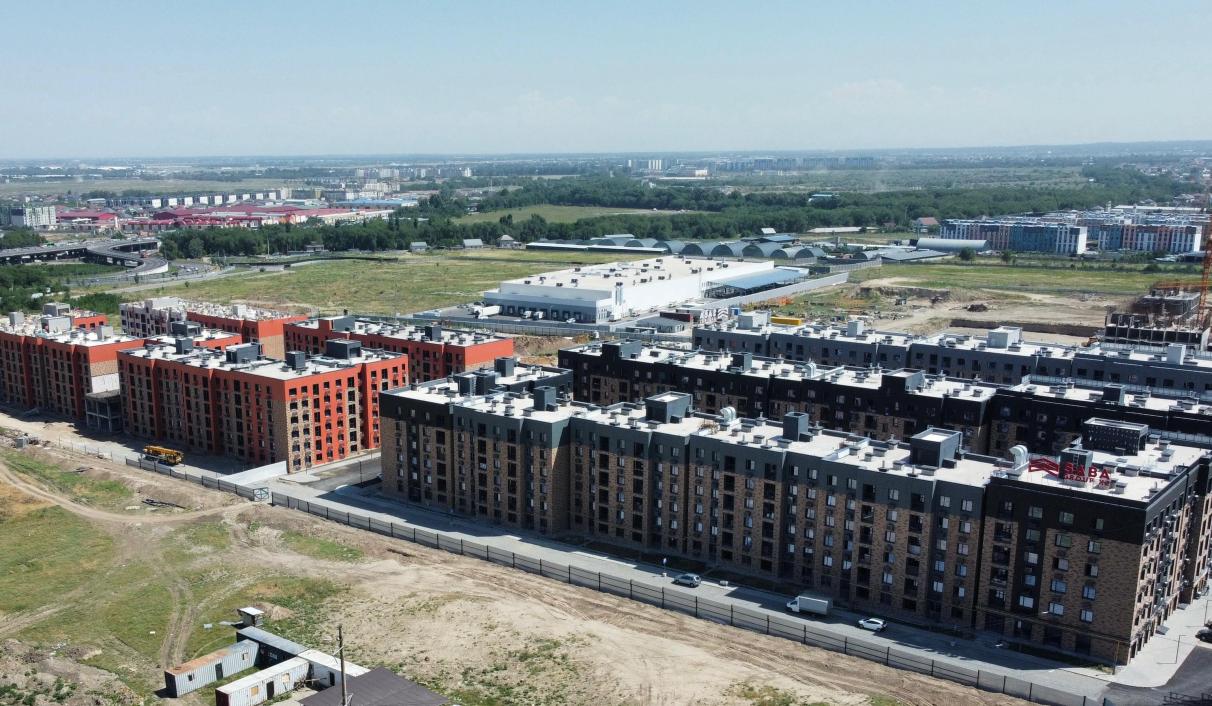

Ход строительства

29.10.2024

29.10.2024

Пятно 2.1
* ⁠Остекление оконных рам завершено на 100 %
* ⁠Ведутся работы по монтажу алюминиевых витражей
* Производятся работы по трассировке сетей подвала
* ⁠Ведутся отделочные работы по этажам
* ⁠Ведутся работы по укладке керамогранита
* ⁠Завершены работы по заливке полусухой стяжки полов
* ⁠Ведутся работы по утеплению фасада и монтаж фасадных подконструкции

Пятно 2.2
* ⁠Остекление оконных рам завершено на 100 %
* ⁠Ведутся работы по монтажу алюминиевых витражей
* Производятся работы по трассировке сетей подвала
* ⁠Ведутся отделочные работы по этажам
* ⁠Ведутся работы по укладке керамогранита
* ⁠Завершены работы по заливке полусухой стяжки полов
* ⁠Ведутся работы по утеплению фасада и монтаж фасадных подконструкции
* ⁠Ведутся работы по монтажу фасадной облицовки

Пятно 2,3
* ⁠Остекление оконных рам завершено на 100 %
* ⁠Ведутся работы по монтажу алюминиевых витражей
* Производятся работы по трассировке сетей подвала
* ⁠Ведутся отделочные работы по этажам
* ⁠Завершены работы по заливке полусухой стяжки полов
* ⁠Ведутся работы по утеплению фасада и монтаж фасадных подконструкции

Пятно 2,4
* ⁠Остекление оконных рам завершено на 100 %
* ⁠Ведутся работы по монтажу алюминиевых витражей
* Производятся работы по трассировке сетей подвала
* ⁠Ведутся отделочные работы по этажам
* ⁠Ведутся работы по укладке керамогранита
* ⁠Завершены работы по заливке полусухой стяжки полов
* ⁠Ведутся работы по утеплению фасада и монтаж фасадных подконструкции
* ⁠Ведутся работы по монтажу фасадной облицовки

Аллея
* ⁠Ведутся работы по разработке выемки под благоустройство
* ⁠Ведутся работы по гидроизоляции фонтана аллеи
* ⁠Ведутся работы по пуско-наладке фонтана аллеи
* ⁠Ведутся работы по пуско-наладке фонтана аллеи



2 очередь:

Пятно 3.1
* Ведутся монолитные работы на  6 этаж армирование вертикальных конструкции
Пятно 3.2
* Ведутся монолитные работы на  4 этаже армирование вертикальных конструкции
Пятно 3.3
* Ведутся монолитные работы на  3 этаже  по заливке бетона плиты перекрытия
Пятно 3.4
* Ведутся монолитные работы на  3 этаже  по армированию плиты перекрытия
Пятно 3.5
* ⁠Ведутся работы по армированию и заливке фундамента

Пятно 3.12
* Ведутся монолитные работы на  6 этаже армирование вертикальных конструкции
Пятно 3.13
* Ведутся монолитные работы на  3 этаже по армированию плиты перекрытия

22.10.2024

22.10.2024

2 очередь:
Пятно 3.1
* Ведутся монолитные работы на  5 этаже
Пятно 3.2
* Ведутся монолитные работы на  4 этаже
Пятно 3.3
* Ведутся монолитные работы на  3 этаже
Пятно 3.4
* Ведутся монолитные работы на  3 этаже
Пятно 3.5
* ⁠Ведутся работы по армированию и заливке фундамента
    Пятно 3.12
* Ведутся монолитные работы на  6 этаже
Пятно 3.13
* Ведутся монолитные работы на  3 этаже

4 очередь:
Пятно 2.1
* Завершили монтаж оконных рам на 100 %
* ⁠Остекление оконных рам завершено на 95 %
* Производятся работы по  тросировке сетей подвала
* ⁠Ведутся отделочные работы по этажам
* ⁠Ведутся работы по заливке полусухой стяжки полов
* ⁠Ведутся работы по утеплению фасада и монтаж фасадных подконструкции
Пятно 2.2
* Завершили монтаж оконных рам на 100 %
* ⁠Остекление оконных рам завершено на 95 %
* Производятся работы по  тросировке сетей подвала
* ⁠Ведутся отделочные работы по этажам
* ⁠Ведутся работы по заливке полусухой стяжки полов
* Ведутся отделочные работы по этажам ⁠⁠
* ⁠Ведутся работы по утеплению фасада и монтаж фасадных подконструкции
Пятно 2.3
* Завершен монтаж оконных рам на 100 %
* Остекление оконных рам завершено на 95 %⁠
* Производятся работы по  тросировке сетей подвала
* ⁠Завершили работы по заливке полусухой стяжки полов
* Ведутся отделочные работы по этажам ⁠
* ⁠Ведутся работы по утеплению фасада и монтаж фасадных подконструкции
Пятно 2,4
* Завершен монтаж оконных рам на 100 %
* ⁠Остекление оконных рам завершено на 95 %
* Производятся работы по  тросировке сетей подвала
* ⁠Ведутся работы по утеплению фасада и монтаж фасадных подконструкции
* Завершили работы по заливке полусухой стяжки полов
* ⁠Ведутся отделочные работы по этажам

Аллея
* ⁠Ведутся работы по разработке выемки под благоустройство
* ⁠Ведутся работы монтажу фонтана аллеи

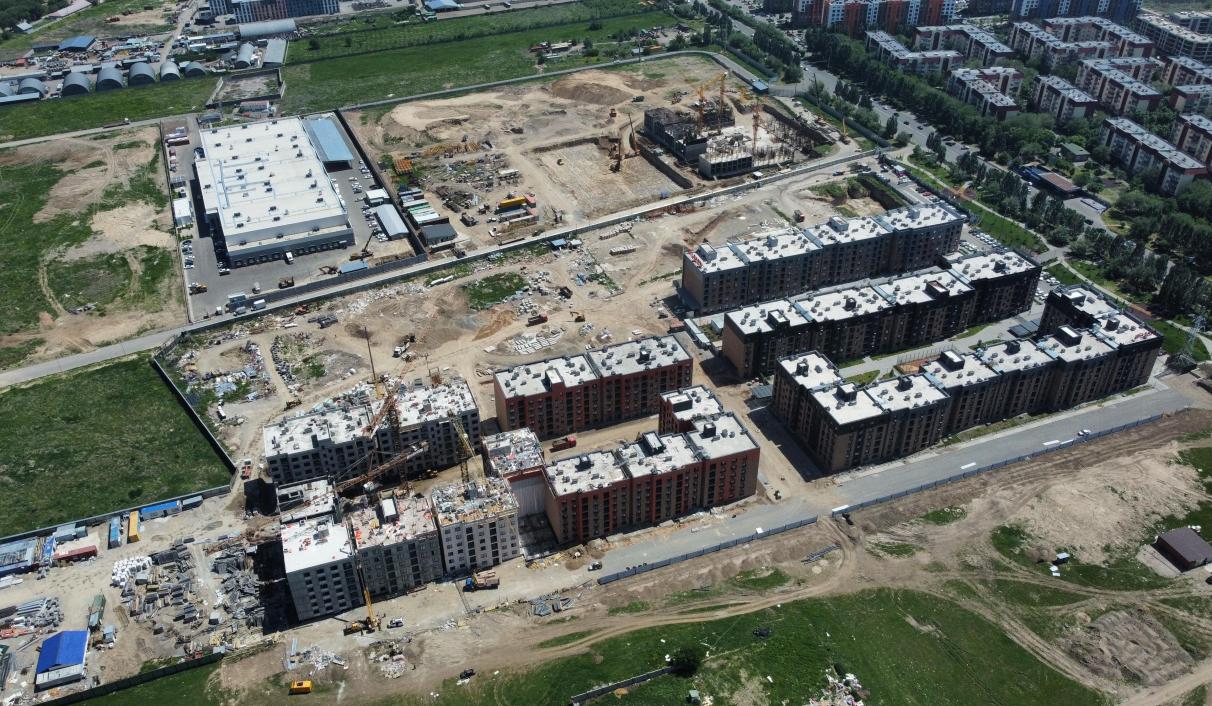

08.10.2024

08.10.2024

4 очередь:
  Пятно 2,1
* ⁠Работы по гидроизоляции кровли завершены
* Завершили монтаж оконных рам на 95 %
* ⁠Остекление оконных рам завершено на 95 %
* Производятся работы по  раскатке инженерных сетей 6 этажа
* ⁠Ведутся отделочные работы по этажам
* ⁠Ведутся работы по заливке полусухой стяжки полов
* Ведутся отделочные работы по этажам ⁠⁠
* ⁠Ведутся работы по утеплению фасада и монтаж фасадных подконструкции
  Пятно 2.2
* ⁠Работы по гидроизоляции кровли завершены
* Завершили монтаж оконных рам на 95 %
* ⁠Остекление оконных рам завершено на 95 %
* Производятся работы по  раскатке инженерных сетей 6 этажа
* ⁠Ведутся отделочные работы по этажам
* ⁠Ведутся работы по заливке полусухой стяжки полов
* Ведутся отделочные работы по этажам ⁠⁠
* ⁠Ведутся работы по утеплению фасада и монтаж фасадных подконструкции
   Пятно 2,3
* Завершен монтаж оконных рам на 95 %
* Остекление оконных рам завершено на 60 %⁠
* Производятся работы по  раскатке инженерных сетей 6 этажа
* ⁠Ведутся работы по заливке полусухой стяжки полов
* Ведутся отделочные работы по этажам ⁠
* ⁠Ведутся работы по утеплению фасада и монтаж фасадных подконструкции
  Пятно 2,4
* Завершен монтаж оконных рам на 95 %
* ⁠Остекление оконных рам завершено на 95 %
* Производятся работы по  раскатке инженерных сетей 6 этажа
* ⁠Ведутся работы по утеплению фасада и монтаж фасадных подконструкции
* Ведутся работы по заливке полусухой стяжки полов
* ⁠Ведутся отделочные работы по этажам

   Аллея
* ⁠Ведутся работы по разработке выемки под благоустройство
* ⁠Ведутся работы по заливке основания фонтана аллеи



2 очередь:
Пятно 3.1
* Ведутся монолитные работы на  5 этаже
Пятно 3.2
* Ведутся монолитные работы на  3 этаже
Пятно 3.3
* Ведутся монолитные работы на  3 этаже
Пятно 3.4
* Ведутся монолитные работы на  2 этаже
Пятно 3.5
* ⁠Завершили работы по разработке котлована
* ⁠Завершили работы по раскатке свай
* ⁠Ведутся работы по обратной засыпке
Пятна 3,11-3,10
* ⁠Ведутся работы по обратной засыпке
Пятно 3.12
* Ведутся монолитные работы на  5 этаже
Пятно 3.13
* Ведутся монолитные работы на  3 этаже

01.10.2024

01.10.2024

2 очередь:
   Пятно 3.1
* Ведутся монолитные работы на  5 этаже вертикальные конструкции
* Закончили гидроизоляцию и обратну засыпку
   Пятно 3.2
* Ведутся монолитные работы на  2 этаже
   Пятно 3.3
* Ведутся монолитные работы на  2 этаже вертикальные конструкции
   Пятно 3.4
* Ведутся монолитные работы на  2 этаже вертикальные конструкции
   Пятно 3.5
* ⁠Разработка котлавана закончили
* ⁠раскатка сваи
   Пятна 3,11-3,10
* ⁠обратная засыпка закончили 70%
   Пятно 3.12
* Ведутся монолитные работы на  5 этаже вертикальные конструкции
   Пятно 3.13
* Ведутся монолитные работы на  2 этаже вертикальные конструкции

4 очередь:
   Пятно 2,1
* Работы по каменной кладке завершены на 100%
* ⁠Ведутся работы по гидроизоляции кровли
* Завершили монтаж оконных рам на 85 %
* ⁠Остекление оконных рам завершено на 85%
* Производятся работы по  раскатке инженерных сетей 4,5,6 этажей
* ⁠Ведутся отделочные работы по этажам
* ⁠Ведутся работы по утеплению и отделке балконов
   Пятно 2.2
* Работы по гидроизоляции кровли завершены
* Работы по каменной кладке завершены на 100%
* Завершили монтаж оконных рам на 85 %
* Производятся работы по  раскатке инженерных сетей 4,5,6 этажей
* Ведутся работы по заливке полусухой стяжки полов⁠
* ⁠Ведутся работы по утеплению и отделке балконов
   Пятно 2,3
* Работы по каменной кладке завершены на 100%
* Завершен монтаж оконных рам на 85 %
* Производятся работы по  раскатке инженерных сетей 4,5,6 этажей
* ⁠Ведутся работы по заливке полусухой стяжки полов
* Ведутся отделочные работы по этажам ⁠
* ⁠Ведутся работы по утеплению и отделке балконов⁠
* ⁠Ведутся работы по утеплению фасада и монтаж фасадных подконструкции
   Пятно 2,4
* Работы по каменной кладке завершены на 100%
* Завершен монтаж оконных рам на 85%
* ⁠Остекление оконных рам завершено на 85%
* Производятся работы по  раскатке инженерных сетей 4,5,6 этажей
* ⁠Ведутся работы по утеплению фасада и монтаж фасадных подконструкции
* Ведутся работы по заливке полусухой стяжки полов
* ⁠Ведутся отделочные работы по этажам

24.09.2024

24.09.2024

4 очередь:
   Пятно 2,1
* Монолитные работы завершены на 100%
* Работы по каменной кладке завершены на 2,3,4,5 этажах, ведутся работы по 1 и 6 этажам
* Завершили монтаж оконных рам на 65 %
* Производятся работы по  раскатке инженерных сетей 3,4,5 этажей
* ⁠Ведутся отделочные работы по 2,3,4 этажам
  Пятно 2.2
* Ведутся работы по гидроизоляции кровли
* Работы по каменной кладке завершены на 2,3,4,5  этажах, ведутся работы по 1 и 6  этажам⁠
* Завершили монтаж оконных рам на 70 %
* Производятся работы по  раскатке инженерных сетей 4,5 этажей
   Пятно 2,3
* Завершены работы по гидроизоляции кровли
* Работы по каменной кладке завершены на 1,2,3,4,5 этажах, ведутся работы по 6 этажу
* Завершен монтаж оконных рам на 85%
* Производятся работы по  раскатке инженерных сетей 4,5 этажа
* ⁠Ведутся работы по утеплению фасада и монтаж фасадных подконструкции
   Пятно 2,4
* Завершены работы по гидроизоляции кровли
* Работы по каменной кладке завершены на 1,2,3,4,5 этажах, ведутся работы по 6 этажу
* Завершен монтаж оконных рам на 85%
* ⁠Остекление оконных рам завершено на 25%
* Производятся работы по  раскатке инженерных сетей 4,5 этажа
* ⁠Ведутся работы по утеплению фасада и монтаж фасадных подконструкции
* ⁠Ведутся работы по заливке полусухой стяжки полов
* ⁠Ведутся работы по утеплению и отделке балконов

2 очередь:

Пятно 3.1
* Ведутся монолитные работы на  5 этаже
* Завершили гидроизоляцию  и обратную засыпку стен подвала
Пятно 3.2
* Ведутся монолитные работы на  2 этаже
* ⁠Производятся работы по гидроизоляции стен подвала
Пятно 3.3
* Ведутся монолитные работы на  2 этаже
Пятно 3.4
* Ведутся монолитные работы на  2 этаже
Пятно 3.5
* ⁠Завершили разработку котлована
Пятна 3.10-3.11
* ⁠Ведутся работы по обратной засыпке основания здания
Пятно 3.12
* Ведутся монолитные работы на  5 этаже
Пятно 3.13
* Ведутся монолитные работы на  2 этаже

17.09.2024

17.09.2024

2 очередь:
Пятно 3.1
* Ведутся монолитные работы на  5 этаже
* Приступили к гидроизоляции фундамента
Пятно 3.2
* Ведутся монолитные работы на  2 этаже
Пятно 3.3
* Ведутся монолитные работы на  2 этаже
Пятно 3.4
* Ведутся монолитные работы на  2 этаже
Пятна 3.5-3.11
* Завершили работы по раскатке свай
    Пятно 3.12
* Ведутся монолитные работы на  5 этаже
Пятно 3.13
* Ведутся монолитные работы на  2 этаже

4 очередь:
        Пятно 2.1
* Ведутся монолитные работы по возведению парапета здания
* Завершена гидроизоляция стен фундамента
* Работы по каменной кладке завершены на 2,3,4 этажах, ведутся работы по 5 этажу
* Завершили монтаж оконных рам на 40 %
* Производятся работы по  раскатке инженерных сетей 2,3,4 этажей
         Пятно 2.2
* Работы во возведению монолитного каркаса завершены
* Завершена гидроизоляция стен фундамента
* Работы по каменной кладке завершены на 2,3,4 этажах, ведутся работы по 5 этажу
* Завершили монтаж оконных рам на 45 %
* Производятся работы по  раскатке инженерных сетей 2,3,4 этажей
        Пятно 2.3
* Работы по возведению монолитного каркаса завершены
* Завершена гидроизоляция стен фундамента
* ⁠Ведутся работы по гидроизоляции кровли
* Работы по каменной кладке завершены на 1,2,3,4 этажах, ведутся работы по 5 этажу
* Завершен монтаж оконных рам на 35%
* Производятся работы по  раскатке инженерных сетей 2,3,4 этажей
        Пятно 2.4
* Работы по возведению монолитного каркаса завершены
* Завершена гидроизоляция стен фундамента
* ⁠Ведутся работы по гидроизоляции кровли
* Работы по каменной кладке завершены на 1,2,3,4 этажах, ведутся работы по 5 этажу
* Завершен монтаж оконных рам на 60%
* Производятся работы по  раскатке инженерных сетей 2,3,4 этажей

10.09.2024

10.09.2024

2 очередь:

Пятно 3.1

- Монолитные работы 5 этажа

- Приступили к гидроизоляции фундамента

Пятно 3.2

- Монолитные работы на отметке 2 этажа

Пятно 3.3

- Монолитные работы 2 этажа

Пятно 3.4

- Монолитные работы 2 этажа

Пятна 3.5-3.11

- Завершили работы по раскатке свай

Пятно 3.12

- Монолитные работы 5 этажа

Пятно 3.13

- Монолитные работы 2 этажа



4 очередь:

Пятно 2,1

- Ведутся монолитные работы по вертикальным конструкциям на 6 этаже.

- Завершена гидроизоляция стен фундамента

- Работы по каменной кладке завершены на 2 и 3 этажах, ведутся работы по 4 этажу

- Завершили монтаж оконных рам 3-4 этажей на 100%

- Приступили к раскатке коммуникации 2 этажа

Пятно 2.2

- Ведутся работы по заливке плиты перекрытия 6 этажа

- Завершена гидроизоляция стен фундамента

- Работы по каменной кладке завершены на 2 и 3 этажах, ведутся работы по 4 этажу

- Завершили монтаж оконных рам 3/4 этажей на 100%

- Приступили к раскатке коммуникации 2 этажа

Пятно 2,3

- Монолитные работы по заливке парапета здания

- Завершена гидроизоляция стен фундамента

- Работы по каменной кладке завершены с 1 по 4 этажи, ведутся работы по 5 этажу

- Завершен монтаж оконных рам 2 этажа на 100%, ведутся работы по 3 этажу

- Приступили к раскатке коммуникации 2,3,4 этажей

Пятно 2,4

- Монолитные работы завершены.

- Завершена гидроизоляция стен фундамента

- Работы по каменной кладке завершены с 1 по 4 этажи, ведутся работы по 5 этажу

- Завершен монтаж оконных рам 2,3,4 этажей на 100%

- Приступили к раскатке коммуникации 2,3,4 этажей

03.09.2024

03.09.2024

2 очередь:
Пятно 3.1
 - монолитные работы на отметках от -4.500 до +12.500
Пятно 3.2
 - монолитные работы на отметках от -4.500 до +3.050
Пятно 3.3
 - монолитные работы на отметках от -4.500 до +3,050
Пятно 3.4
 - монолитные работы на отметках от -4.500 до -0,100
Пятно 3.12
 - монолитные работы на отметках от -4.500 до +12,500
Пятно 3.13
 - монолитные работы на отметках от -4.500 до -0.100

Пятна  3.5-3.6-3.7-3.8-3.9-3.10- ,3.11 закончили
- раскатка свай и идет обратная засыпка под фундамент



Пятна 2.1 по 2.4
Армирование ВК 6 этаж
Устройство кладки подвал (готово)
Устройство кладки 2 этаж
Устройство кладки 3 этаж
Монтаж оконных рам 2,3 и 4 этажи

27.08.2024

27.08.2024

2 очередь:
Пятно 3.1
 - монолитные работы на отметках от -4.500 до +9,350
Пятно 3.2
 - монолитные работы на отметках от -4.500 до +3.050
Пятно 3.3
 - монолитные работы на отметках от -4.500 до -0,100
Пятно 3.4
 - монолитные работы на отметках от -4.500 до -0,100
Пятно 3.12
 - монолитные работы на отметках от -4.500 до +9,350
Пятно 3.13
 - монолитные работы на отметках от -4.500 до -0.100

 Пятна  3.5-3.6-3.7-3.8-3.9-3.10- ,3.11
- обратная засыпка основания под фундамент из ГШС

4 очередь:
Пятно 2.1, 2.2, 2.3 и 2.4
-монолитные работы (2,1-5эт.ВК, 2,2-6эт. ПМ, 2,3-6эт. ВК, 2,4-6эт. ВК)
-кладка перегородок подвала
(2,1-90%, 2,2-50%, 2,3-75%, 2,4-100%)
-кладка перегородок первого и второго этажа
(2,1-28.08начнут, 2,2-50%, 2,3-100% 2,4-70%)
-гидроизоляция фундамента и стен
(2,1-85%, 2,2-90%, 2,3-90%, 2,4-90%)
-оконные работы
(2,4-рамы ставят 2/3/4 этажи,
2,3-рамы ставят 2/3 этажи,
2,2/2,1-отметки дали под раму 2/3/4 этажи
29.08 начнут рамы ставить)

1 очередь:
Передача ключей собственникам блоков 1.1 по 1.12



20.08.2024

20.08.2024

4 очередь:
Пятно 2.1, 2.2, 2.3 и 2.4
-монолитные работы (5 этажи)
-кладка перегородок подвала
-кладка перегородок первого и второго этажа
-гидроизоляция фундамента и стен

2 очередь:
Пятна 3.1, 3.2, 3.3, 3.4, 3.5, 3.12 и 3.13
 - монолитные работы на отметках от -4.200 до +9,600

Пятна 3.6-3.9
- обратная засыпка основания под фундамент из ГШС

Пятна  3.10 ,3.11
- раскатка свай

13.08.2024

13.08.2024

4 очередь:
Пятно 2.1, 2.2, 2.3 и 2.4
-монолитные работы (4 этажи)
-кладка перегородок подвала
-гидроизоляция фундамента и стен

2 очередь:
Пятна 3.1, 3.2, 3.3, 3.4, 3.5, 3.12 и 3.13
 - монолитные работы на отметках от -4.200 до +6.000

Пятна 3.6-3.9
- раскатка свай

Пятна  3.10 ,3.11
- земляные работы

06.08.2024

06.08.2024

Пятно 1.1 по 1.8
- процесс передачи ключей собственникам
- ⁠запуск воды в переданных квартирах
- ⁠полив озеленения

Пятна 1.9, 1.10, 1.11 и 1.12
- клининг
- ⁠установка зеркал/картин
- ⁠монтаж табличек навигации


Пятно 2.1, 2.2, 2.3 и 2.4
-монолитные работы (3,4 этажи)
-кладка перегородок подвала

Паркинг:
-монтаж трубопроводов водопровода
-установка оборудования jet-вентиляции

30.07.2024

30.07.2024

Пятно 1.1 по 1.8
- процесс передачи ключей собственникам
- ⁠запуск воды в переданных квартирах
- ⁠полив озеленения

Пятна 1.9, 1.10, 1.11 и 1.12
-Фасадные работы
-Отделочные работы

Пятно 2.1, 2.2, 2.3 и 2.4
-монолитные работы

Паркинг:
-монтаж ворот паркинга

23.07.2024

23.07.2024

Пятно 1.1 по 1.8
- процесс передачи ключей собственникам
- ⁠запуск воды в переданных квартирах
- ⁠полив озеленения

Пятна 1.9, 1.10, 1.11 и 1.12
-Фасадные работы
-Отделочные работы

Пятно 2.1, 2.2, 2.3 и 2.4
-монолитные работы

Паркинг:
-монтаж ворот паркинга

16.07.2024

16.07.2024

Пятно 1.1 по 1.8
- Клининг

Пятна 1.9, 1.10, 1.11 и 1.12
-Фасадные работы
-Отделочные работы

Пятно 2.1, 2.2, 2.3 и 2.4
-монолитные работы

Паркинг:
-Устройство полов
-Кладка кладовых помещений

Наружные сети:
-прокладка газопровода
-монтаж трубопроводов водопровода и канализации

Благоустройство территории
Озеленение

09.07.2024

09.07.2024

Пятно 1.1 по 1.8
- отделочные работы входной группы (первые этажи)

Пятна 1.9, 1.10, 1.11 и 1.12
-Фасадные работы
-Отделочные работы

Пятно 2.1, 2.2, 2.3 и 2.4
-монолитные работы

Паркинг:
-Устройство гидроизоляции кровли
-Устройство полов

Наружные сети:
-прокладка газопровода
-монтаж трубопроводов водопровода и канализации

Благоустройство территории
Озеленение

02.07.2024

02.07.2024

Пятно 1.1 и 1.2
- отделочные работы входной группы (первые этажи)

Пятно 1.3,1.4
-Внутренняя отделка

Пятно 1.5,1.6
-Внутренняя отделка
-Пуско-наладочные работы лифтового оборудования

Пятно 1.7 и 1.8
-внутренняя отделка
-монтаж внутренних инженерных сетей
-монтаж фасада

Пятна 1.9, 1.10, 1.11 и 1.12
-Монтаж оконных рам
-Устройство гидроизоляция фундамента
-Монтаж внутренних инженерных сетей
-Черновая отделка
-Чистовая отделка
-Устройство стяжки полов
-Фасадные работы
-Монтаж лифтового оборудования
-Устройство напольного керамогранита

Пятно 2.1, 2.2, 2.3 и 2.4
-монолитные работы

Паркинг:
-Уплотнение основания полов
-Монолитные работы
-Подготовительные работы по устройству разуклонки гидроизоляционного слоя
-Устройство гидроизоляции кровли
-Отсыпка слоев благоустройства


Наружные сети:
-прокладка газопровода
-монтаж трубопроводов водопровода и канализации

Благоустройство территории
Озеленение

18.06.2024

18.06.2024

Пятно 1.1 и 1.2
- отделочные работы входной группы (первые этажи)

Пятно 1.3,1.4
-Внутренняя отделка

Пятно 1.5,1.6
-Внутренняя отделка
-Пуско-наладочные работы лифтового оборудования

Пятно 1.7 и 1.8
-внутренняя отделка
-монтаж внутренних инженерных сетей
-монтаж фасада

Пятна 1.9, 1.10, 1.11 и 1.12
-Монтаж оконных рам
-Устройство гидроизоляция фундамента
-Монтаж внутренних инженерных сетей
-Черновая отделка
-Чистовая отделка
-Устройство стяжки полов
-Фасадные работы
-Монтаж лифтового оборудования
-Устройство напольного керамогранита

Пятно 2.1, 2.2, 2.3 и 2.4
-монолитные работы

Паркинг:
-Уплотнение основания полов
-Монолитные работы
-Подготовительные работы по устройству разуклонки гидроизоляционного слоя
-Устройство гидроизоляции кровли
-Отсыпка слоев благоустройства


Наружные сети:
-прокладка газопровода
-монтаж трубопроводов водопровода и канализации

Благоустройство территории
Озеленение

11.06.2024

11.06.2024

Пятно 1.1 и 1.2
- отделочные работы входной группы (первые этажи)

Пятно 1.3,1.4
-Фасадные работы
-Внутренняя отделка

Пятно 1.5,1.6
-Внутренняя отделка
-Пуско-наладочные работы лифтового оборудования

Пятно 1.7 и 1.8
-внутренняя отделка
-монтаж внутренних инженерных сетей
-монтаж фасада

Пятна 1.9, 1.10, 1.11 и 1.12
-Монтаж оконных рам
-Устройство гидроизоляция фундамента
-Монтаж внутренних инженерных сетей
-Черновая отделка
-Чистовая отделка
-Устройство стяжки полов
-Фасадные работы
-Монтаж лифтового оборудования
-Устройство напольного керамогранита

Пятно 2.1, 2.2, 2.3 и 2.4
-монолитные работы

Паркинг:
-Уплотнение основания полов
-Монолитные работы
-Подготовительные работы по устройству разуклонки гидроизоляционного слоя


Наружные сети:
-прокладка газопровода
-монтаж трубопроводов водопровода и канализации

Благоустройство территории
Озеленение

04.06.2024

04.06.2024

Пятно 1.1 и 1.2
- покраска стен и потолков
- ⁠установка светильников
- ⁠монтаж навигационных табличек
- ⁠установка накрывочных элементов вентшахт

Пятно 1.3,1.4
-Фасадные работы
-Внутренняя отделка
-Монтаж светильников и электрощитов

Пятно 1.5,1.6
-Монтаж внутренних инженерных сетей
-Внутренняя отделка
-Пуско-наладочные работы лифтового оборудования
-Монтаж светильников и электрощитов

Пятно 1.7 и 1.8
-внутренняя отделка
-монтаж внутренних инженерных сетей
-монтаж фасада
-устройство напольного керамогранита

Пятна 1.9, 1.10, 1.11 и 1.12
-Монтаж оконных рам
-Устройство гидроизоляция фундамента
-Монтаж внутренних инженерных сетей
-Устройство гидроизоляции кровли
-Черновая отделка
-Устройство стяжки полов
-Фасадные работы
-Монтаж лифтового оборудования
-Устройство напольного керамогранита

Пятно 2.1, 2.2, 2.3 и 2.4
-монолитные работы

Паркинг:
-Уплотнение основания полов
-Монолитные работы


Наружные сети:
-прокладка газопровода
-монтаж трубопроводов водопровода и канализации

21.05.2024

21.05.2024

Пятно 1.1 и 1.2
-Устройство парапета (фасад)
-Укладка напольного керамогранита
-Монтаж радиаторов, дымоходов, газовых котлов.
-пуско-наладочные работы лифтового оборудования
-Внутренняя отделка
-Установка лифтовых порталов



Пятно 1.3,1.4
-Монтаж внутренних инженерных сетей
-Фасадные работы
-Внутренняя отделка
-Монтаж лифтового оборудования
-Устройство напольного керамогранита
-Монтаж дверей


Пятно 1.5,1.6
-Монтаж внутренних инженерных сетей
-Устройство внутренних инженерных сетей
-Фасадные работы
-Внутренняя отделка
-Монтаж лифтового оборудования
-Устройство напольного керамогранита

Пятно 1.7 и 1.8
-устройство стяжки полов
-внутренняя отделка
-монтаж внутренних инженерных сетей
-монтаж фасада
-устройство напольного керамогранита

Пятна 1.9, 1.10, 1.11 и 1.12
-Монолитные работы завершены
-Кладка стен и перегородок
-Монтаж оконных рам
-Устройство гидроизоляция фундамента
-Монтаж внутренних инженерных сетей
-Устройство гидроизоляции кровли
-Черновая отделка

Пятно 2.1, 2.2, 2.3 и 2.4
-завершены работы по устройству подушки фундамента
-пятно 2.4 завершено бетонирование фундамента

Паркинг:
-Устройство основания фундамента
-устройство фундамента
-Бетонирование плиты перекрытия (2 плиты) завершено

Наружные сети:
-прокладка газопровода
-монтаж трубопроводов водопровода и канализации

14.05.2024

14.05.2024

Пятно 1.1 и 1.2
-Устройство парапета (фасад)
-Укладка напольного керамогранита
-Монтаж радиаторов, дымоходов, газовых котлов.
-пуско-наладочные работы лифтового оборудования
-Внутренняя отделка
-Установка лифтовых порталов



Пятно 1.3,1.4
-Монтаж внутренних инженерных сетей
-Фасадные работы
-Внутренняя отделка
-Монтаж лифтового оборудования
-Устройство напольного керамогранита
-Монтаж дверей


Пятно 1.5,1.6
-Монтаж внутренних инженерных сетей
-Устройство внутренних инженерных сетей
-Фасадные работы
-Внутренняя отделка
-Монтаж лифтового оборудования
-Устройство напольного керамогранита

Пятно 1.7 и 1.8
-устройство стяжки полов
-внутренняя отделка
-монтаж внутренних инженерных сетей
-монтаж фасада

Пятна 1.9, 1.10, 1.11 и 1.12
-Монолитные работы 6 этажей и парапета
-Кладка стен и перегородок
-Монтаж оконных рам
-Устройство гидроизоляция фундамента
-Монтаж внутренних инженерных сетей

Пятно 2.1, 2.2, 2.3 и 2.4
-завершены работы по устройству подушки фундамента
-пятно 2.4 завершено бетонирование фундамента

Паркинг:
-Устройство основания фундамента
-устройство фундамента
-Бетонирование плиты перекрытия (первая плита) завершено
-Монтаж опалубки второй плиты

Наружные сети:
-прокладка газопровода
-монтаж трубопроводов водопровода и канализации

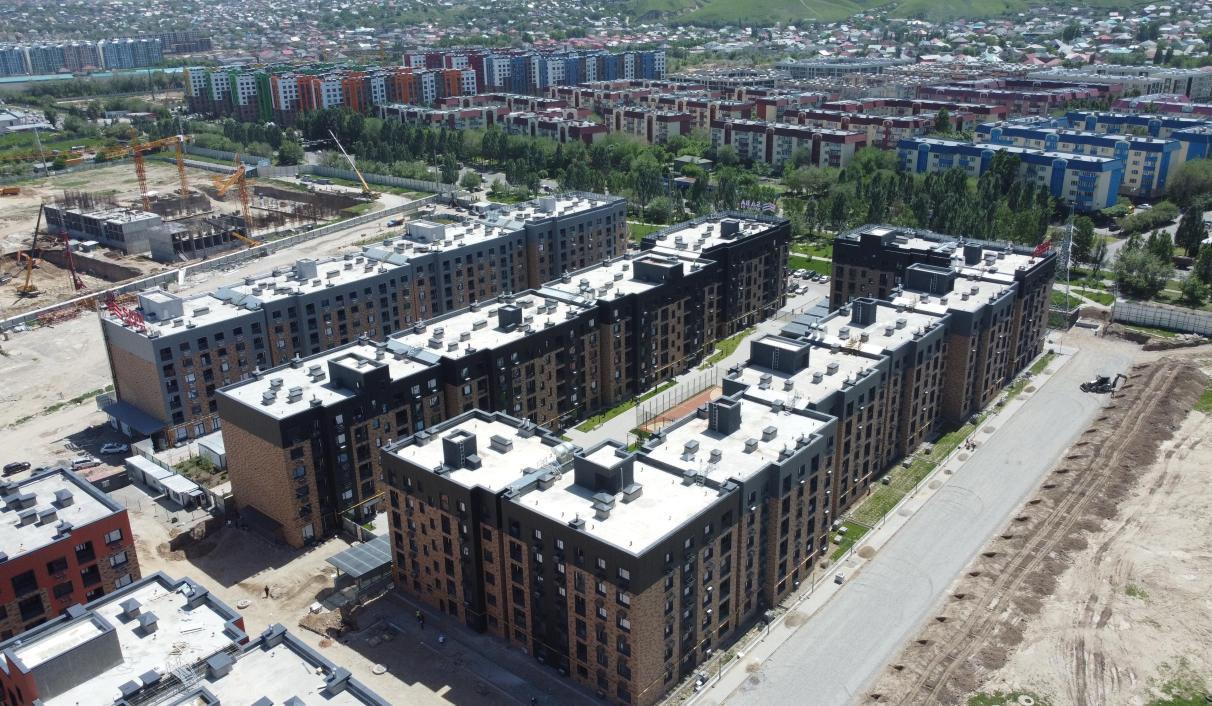

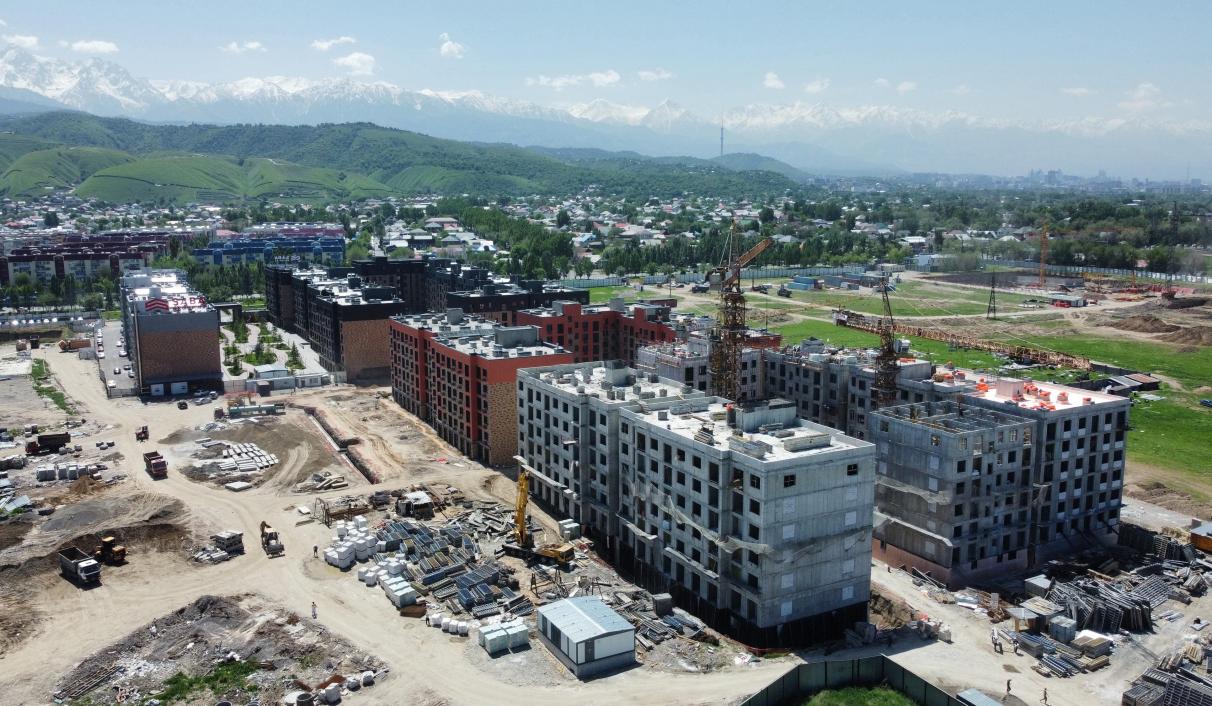

07.05.2024

07.05.2024

Пятно 1.1 и 1.2
-Устройство парапета (фасад)
-Укладка напольного керамогранита
-Монтаж радиаторов, дымоходов, газовых котлов.
-Монтаж лифтового оборудования
-Внутренняя отделка
-Установка лифтовых порталов
-Монтаж квартирных дверей (завершен)


Пятно 1.3,1.4
-Монтаж внутренних инженерных сетей
-Фасадные работы
-Внутренняя отделка
-Монтаж лифтового оборудования
-Устройство напольного керамогранита
-Монтаж дверей


Пятно 1.5,1.6
-Монтаж внутренних инженерных сетей
-Устройство внутренних инженерных сетей
-Фасадные работы
-Внутренняя отделка
-Монтаж лифтового оборудования

Пятно 1.7 и 1.8
-устройство стяжки полов
-внутренняя отделка
-монтаж внутренних инженерных сетей
-монтаж фасада

Пятна 1.9, 1.10, 1.11 и 1.12
-Монолитные работы 6 этажей и парапета
-Кладка стен и перегородок
-Монтаж оконных рам
-Устройство гидроизоляция фундамента
-Монтаж внутренних инженерных сетей

Пятно 2.1, 2.2, 2.3 и 2.4
-завершены работы по устройству подушки фундамента
-пятно 2.4 завершено бетонирование фундамента

Паркинг:
-Устройство основания фундамента
-устройство фундамента
-Бетонирование плиты перекрытия (первая плита) завершено
-Монтаж опалубки второй плиты

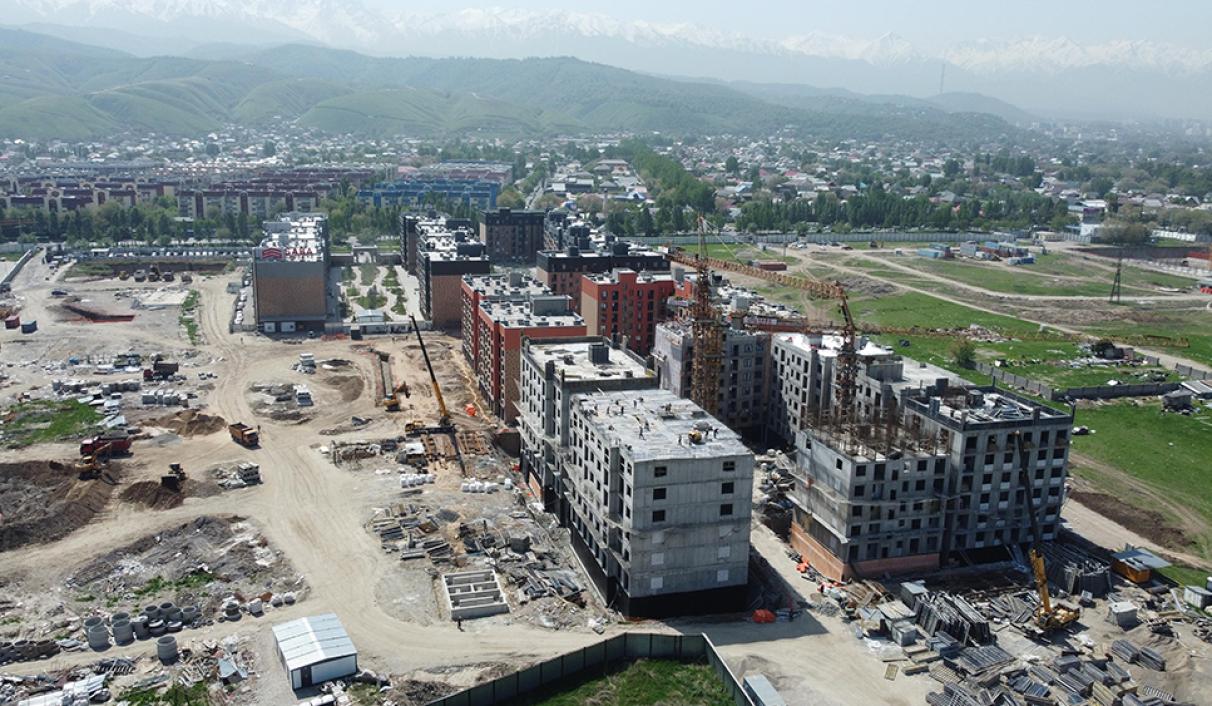

30.04.2024

30.04.2024

Пятно 1.1 и 1.2
-Устройство парапета (фасад)
-Укладка напольного керамогранита
-Монтаж радиаторов, дымоходов, газовых котлов.
-Монтаж лифтового оборудования
-Внутренняя отделка
-Установка лифтовых порталов
-Монтаж квартирных дверей


Пятно 1.3,1.4
-Монтаж внутренних инженерных сетей
-Фасадные работы
-Внутренняя отделка
-Монтаж лифтового оборудования
-Устройство напольного керамогранита


Пятно 1.5,1.6
-Монтаж внутренних инженерных сетей
-Устройство внутренних инженерных сетей
-Фасадные работы
-Внутренняя отделка
-Монтаж лифтового оборудования

Пятно 1.7 и 1.8
-устройство стяжки полов
-внутренняя отделка
-монтаж внутренних инженерных сетей
-монтаж фасада

Пятна 1.9, 1.10, 1.11 и 1.12
-Монолитные работы 5-6 этажей
-Кладка стен и перегородок
-Монтаж оконных рам

Пятно 2.1, 2.2, 2.3 и 2.4
-завершены работы по устройству подушки фундамента
-пятно 2.4 завершено бетонирование фундамента

Паркинг:
-Устройство основания фундамента
-устройство фундамента
-Бетонирование плиты перекрытия (первая плита) завершено

23.04.2024

23.04.2024

Пятно 1.1 и 1.2
-Устройство парапета (фасад)
-Укладка напольного керамогранита
-Монтаж радиаторов, дымоходов, газовых котлов.
-Монтаж лифтового оборудования
-Внутренняя отделка


Пятно 1.3,1.4
-Монтаж внутренних инженерных сетей
-Фасадные работы
-Внутренняя отделка
-Монтаж лифтового оборудования
-Устройство напольного керамогранита


Пятно 1.5,1.6
-Монтаж внутренних инженерных сетей
-Устройство внутренних инженерных сетей
-Фасадные работы
-Внутренняя отделка
-Монтаж лифтового оборудования

Пятно 1.7 и 1.8
-устройство стяжки полов
-внутренняя отделка
-монтаж внутренних инженерных сетей
-монтаж фасадного оборудования

Пятна 1.9, 1.10, 1.11 и 1.12
-Монолитные работы типовых этажей (4,5,6,6 эт)
-Кладка стен и перегородок
-Монтаж оконных рам

Пятно 2.1, 2.2, 2.3 и 2.4
-завершены работы по устройству подушки фундамента
-пятно 2.4 армирование фундамента

Паркинг:
-Земляные работы
-Устройство свай
-Устройство основания фундамента
-устройство фундамента
-Устройство опалубки и армирования плиты перекрытия

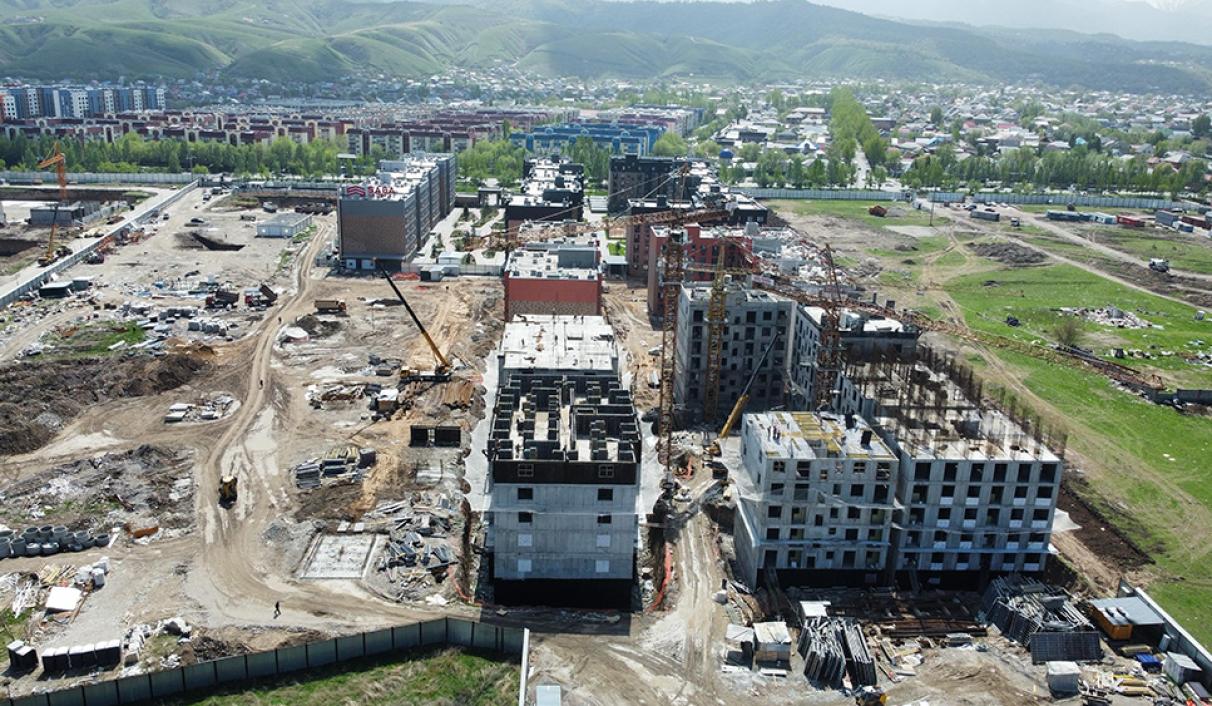

16.04.2024

16.04.2024

Пятно 1.1 и 1.2
-Фасадные работы
-Внутренняя отделка
-Внутренние инженерные сети
-Монтаж лифтового оборудования
-Монтаж фасадного освещения
-Устройство кровли

Пятно 1.3,1.4
-Монтаж внутренних инженерных сетей
-Фасадные работы
-Монтаж и остекление оконных рам
-Внутренняя отделка
-Монтаж лифтового оборудования

Пятно 1.5,1.6
-Монтаж внутренних инженерных сетей
-Устройство кладки перегородок
-Монтаж и остекление оконных рам
-Устройство внутренних инженерных сетей
-Фасадные работы
-Внутрення отделка

Пятно 1.7 и 1.8
-монолитные работы завершены
-устройство кровли завершено
-внутренняя отделка
-монтаж оконных рам
-внутренние инж.сети

Пятна 1.9, 1.10, 1.11 и 1.12
-Монолитные работы типовых этажей
-Кладка стен и перегородок

Пятно 2.1, 2.2, 2.3 и 2.4
-завершены работы по устройству подушки фундамента

Паркинг:
-Земляные работы
-Устройство свай
-Устройство основания фундамента
-Монолитные работы

19.03.2024

19.03.2024

Пятно 1.1 и 1.2
-Фасадные работы
-Внутренняя отделка
-Внутренние инженерные сети
-Монтаж лифтового оборудования
-Монтаж фасадного освещения

Пятно 1.3,1.4
-Завершены работы по устройству кровли
-Монтаж внутренних инженерных сетей
-Устройство кладки перегородок
-Фасадные работы
-Монтаж и остекление оконных рам
-Внутренняя отделка

Пятно 1.5,1.6
-Работы по устройству кровли завершены
-Монтаж внутренних инженерных сетей
-Устройство кладки перегородок
-Монтаж и остекление оконных рам
-Устройство внутренних инженерных сетей
-Фасадные работы

Пятно 1.7 и 1.8
-монолитные работы парапета
-кладка перегородок
-подготовительные работы по монтажу оконных рам

Пятна 1.9, 1.10, 1.11 и 1.12
-Монолитные работы типовых этажей

Пятно 2.1, 2.2, 2.3 и 2.4
-завершены работы по устройству подушки фундамента

Паркинг
-устройство свай

05.03.2024

05.03.2024

Пятно 1.1 и 1.2
-Фасадные работы
-Внутренняя отделка
-Внутренние инженерные сети
-Монтаж лифтового оборудования
-Монтаж фасадного освещения

Пятно 1.3,1.4
-Завершаются работы по устройству кровли
-Монтаж внутренних инженерных сетей
-Устройство кладки перегородок
-Фасадные работы
-Монтаж и остекление оконных рам

Пятно 1.5,1.6
-Работы по устройству кровли
-Монтаж внутренних инженерных сетей
-Устройство кладки перегородок
-Монтаж и остекление оконных рам
-Устройство внутренних инженерных сетей

Пятно 1.7 и 1.8
-монолитные работы 6 этаж и кровли
-кладка перегородок

Пятна 1.9, 1.10, 1.11 и 1.12
-Монолитные работы 1-2 этажи

Пятно 2.1, 2.2, 2.3 и 2.4
-завершены работы по устройству подушки фундамента

20.02.2024

20.02.2024

Пятно 1.1
- монтаж лифтового оборудования
- монтаж витражей 1 этажа, остекление 1 этажа
- ведутся фасадные работы
- выполняются работы по устройству внутренних инженерных сетей
- устройство внутренней отделки
- ⁠укладка напольного керамогранита
- ⁠монтаж кабелей фасадного освещения

Пятно 1.2
- устройство внутренних инженерных сетей
- приступили в фасадным работам
- устройство внутренней отделки
- ⁠укладка напольного керамогранита
- ⁠монтаж кабелей фасадного освещения
- ⁠монтаж лифтового оборудования

Пятно 1.3 1.4
- завершены работы по устройству монолитного каркаса
- устройство кладки стен и перегородок
- ⁠монтаж оконных рам
- ⁠устройство кровли

Пятно 1.5 1.6
- завершены работы по устройству монолитного каркаса
- ⁠кладка перегородок
- ⁠устройство кровли

Пятно 1.11, 1.10, 1.9, 1.12
- ведется армирование вертикальных конструкций
- ⁠бетонирование вертикальных конструкций


Пятно 2.1
- устройство основания под фундамент

Пятно 2.3, 2.4
- устройство свай завершено

Паркинг
     Разработка котлована

13.02.2024

13.02.2024

Пятно 1.1
- монтаж лифтового оборудования
- монтаж витражей 1 этажа, остекление 1 этажа
- ведутся фасадные работы
- выполняются работы по устройству внутренних инженерных сетей
- устройство внутренней отделки
- ⁠укладка напольного керамогранита
- ⁠монтаж кабелей фасадного освещения

Пятно 1.2
- устройство внутренних инженерных сетей
- приступили в фасадным работам
- устройство внутренней отделки
- ⁠укладка напольного керамогранита
- ⁠монтаж кабелей фасадного освещения

Пятно 1.3 1.4
- завершены работы по устройству монолитного каркаса
- устройство кладки стен и перегородок
- ⁠монтаж оконных рам
- ⁠устройство кровли

Пятно 1.5 1.6
- завершены работы по устройству монолитного каркаса
- ⁠кладка перегородок

Пятно 1.11, 1.10, 1.9, 1.12
- ведется армирование вертикальных конструкций
- ⁠бетонирование вертикальных конструкций


Пятно 2.1
- устройство основания под фундамент

Пятно 2.3, 2.4
- устройство свай завершено

Паркинг
     Разработка котлована

30.01.2024

30.01.2024

Пятно 1.1
- монтаж перегородок
- монтаж оконных рам завершен
- ведутся фасадные работы
- выполняются работы по устройству внутренних инженерных сетей
- устройство стяжки полов
- монтаж перил лестничных маршей
- устройство внутренней отделки
- ⁠укладка напольного керамогранита
- ⁠монтаж кабелей фасадного освещения

Пятно 1.2
-Производятся работы по кладке перегородок
- монтаж оконных рам завершен
- устройство внутренних инженерных сетей
- приступили в фасадным работам
- монтаж перил лестничных маршей
- стяжка полов
- устройство внутренней отделки
- ⁠укладка напольного керамогранита
- ⁠монтаж кабелей фасадного освещения

Пятно 1.3 1.4
- производятся работы по устройству монолитного каркаса
- устройство кладки стен и перегородок
-монтаж оконных рам

Пятно 1.5 1.6 1.7 1.8
- производятся работы по устройству монолитного каркаса
- ⁠кладка перегородок

Пятно 1.11, 1.10, 1.9, 1.12
- ведется армирование вертикальных конструкций
- ⁠бетонирование вертикальных конструкций

Пятно 2.1
- устройство основания под фундамент

Пятно 2.3, 2.4
- устройство свай завершено

Паркинг
     Разработка котлована

17.01.2024

17.01.2024

Пятно 1.1
- монтаж перегородок
- монтаж оконных рам завершен
- ведутся фасадные работы
- выполняются работы по устройству внутренних инженерных сетей
- устройство стяжки полов
- монтаж перил лестничных маршей
- устройство внутренней отделки
- ⁠укладка напольного керамогранита

Пятно 1.2
-Производятся работы по кладке перегородок
- монтаж оконных рам завершен
- устройство внутренних инженерных сетей
- приступили в фасадным работам
- монтаж перил лестничных маршей
- стяжка полов
- устройство внутренней отделки
- ⁠укладка напольного керамогранита

Пятно 1.3 1.4
- производятся работы по устройству монолитного каркаса
- устройство кладки стен и перегородок
- монтаж оконных рам

Пятно 1.5 1.6 1.7 1.8
- производятся работы по устройству монолитного каркаса
- ⁠кладка перегородок

Пятно 1.11, 1.10, 1.9, 1.12
- ведется армирование вертикальных конструкций

Пятно 2.1
- устройство основания под фундамент

Пятно 2.3, 2.4
- устройство свай завершено

26.12.2023

26.12.2023

Пятно 1.1
- ведутся работы по кладке перегородок
- в процессе монтаж оконных рам
- ведутся фасадные работы
- выполняются работы по устройству внутренних инженерных сетей
- устройство стяжки полов
- монтаж перил лестничных маршей
- устройство внутренней отделки

Пятно 1.2
-Производятся работы по кладке перегородок
- монтаж оконных рам
- устройство внутренних инженерных сетей
- приступили в фасадным работам
- монтаж перил лестничных маршей
- стяжка полов
- устройство внутренней отделки

Пятно 1.3 1.4
- производятся работы по устройству монолитного каркаса
- устройство кладки стен и перегородок
-монтаж оконных рам

Пятно 1.5 1.6 1.7 1.8
- производятся работы по устройству монолитного каркаса

Пятно 1.11
- фундамент готов
- ведется армирование вертикальных конструкций

Пятно 1.10
- завершено бетонирование фундамента

Пятно 1.12
-Армирование фундамента

Пятно 1.9 2.1
- устройство основания под фундамент

Пятно 2.3
- устройство свай завершено

Пятно 2.4
- ведутся работы по устройству свай



05.12.2023

05.12.2023

Пятно 1.1
- ведутся работы по кладке перегородок
- в процессе монтаж оконных рам
- ведутся фасадные работы
- выполняются работы по устройству внутренних инженерных сетей
- устройство стяжки полов
- монтаж перил лестничных маршей
- устройство внутренней отделки

Пятно 1.2
-Производятся работы по кладке перегородок
- монтаж оконных рам
- устройство внутренних инженерных сетей
- приступили в фасадным работам
- монтаж перил лестничных маршей
- стяжка полов
- устройство внутренней отделки

Пятно 1.3 1.4 1.5 1.6 1.7 1.8
- производятся работы по устройству монолитного каркаса

Пятно 1.11
- устройство фундамента

1.10 1.9 1.12
- устройство основания под фундамент

1.12
-Завершены работы по устройству свай
- Приступаем к устройству основания под фундамент21:46
07.11.2023

07.11.2023

Пятно 1.1
- ведутся работы по кладке перегородок
- в процессе монтаж оконных рам
- приступили к устройству фасада
- выполняются работы по устройству внутренних инженерных сетей
- устройство стяжки полов

Пятно 1.2
-Производятся работы по кладке перегородок
- монтаж оконных рам
- устройство внутренних инженерных сетей
- приступили в фасадным работам

Пятно 1.3 1.4 1.5
- производятся работы по устройству монолитного каркаса

Пятно 1.6
- Выполнено бетонирование фундамента. Ведутся работы по армированию каркаса стен цокольного этажа

Пятна 1.7, 1.8
- армирование фундамента

Пятно 1.11
- устройство свайного поля

1.10 1.9 1.8
2.2 2.3 2.4
Котлованы готовы

Пятно 2.1
Завершаются работы по разработке котлована

16.10.2023

16.10.2023

Пятно 1.1
- завершены работы по устройству монолитного каркаса
- ведется кладка перегородок
- в процессе монтаж оконных рам
Пятно 1.2
-Завершены монолитные работы по устройству плит перекрытий и вертикальных несущих конструкций. Приступили к армированию парапета.


Пятно 1.3 и 1.4
- производятся работы по устройству армирования фундаментной плиты

Пятно 1.5
- Производятся работы по устройству подушки фундамента

Пятна 1.6 и 1.7
- завершаются работы по устройству свайного поля

Пятно 1.8
- ведутся работы по устройству свайного поля

Пятно 1.9, 1.10, 1.11, 1.12
- завершен котлован







29.09.2023

29.09.2023

Пятно 1.1
- Выполнено бетонирование плиты перекрытия 3 этажа. Приступаем к работам по армированию стен 4 этажа.
- Приступили к устройству гидроизоляции стен цокольного этажа и фундамента.

Пятно 1.2
-Выполнено бетонирование плиты перекрытия 2 этажа. Ведутся работы по армированию стен 3 этажа.
- Приступили к устройству гидроизоляции стен цокольного этажа и фундамента.

Пятно 1.3
- Ведутся работы по устройству свайного поля. На следующей неделе приступим к устройству фундамента.

Пятно 1.4
- Завершены работы по устройству свайного поля.

Пятно 1.5
- Завершены работы по устройству свайного поля.

Пятна 1.6 и 1.7
- Земляные работы по устройству котлована завершены.







18.09.2023

18.09.2023

  • Завершены работы по монтажу плиты перекрытии 1 этажа блока 1.1;
  • Завершены работы по выемке котлованов блоков 1.3, 1.4,1.5;
  • Завершены работы по бетонированию стен 1 этажа блока 1.2
  • Выполняются работы по армированию вертикальных конструкции 2 этажа блока 1.1;



Благоустройство:

  • выполнено благоустройство прилегающей к объекту территории;
  • установлены МАФЫ (малые архитектурные формы), урны, скамейки, workout-зоны, а также посеин газон;







14.08.2023

14.08.2023

Монолит:

  • Произвели бурение скважин под раскатные сваи, последовательно армирование и принятие бетона марки М150;
  • Произвели обратную засыпку ПГС высотой 1метр с последующим трамбованием. (Трамбовка каждые 20-30 см);
  • Устройство фундаментной подбетонки;
  • Армирование фундамента 1и2 слой выполнен.

Благоустройство:

  • Выполнена общая планировка участка;
  • Смонтирована брусчатка с поребриком (тропа) для пешеходов;
  • Посажен газон;
  • Вдоль Талгарского тракта произведена укладка асфальта для пешеходов;
  • Смонтированы и подключены фонари освещения;
  • В процессе монтажа и установки мафов. (малые архитектурные формы).
25.07.2023

25.07.2023

  • Произведен старт строительно монтажных работ по устройству буронабивных свай методом «раскатки».
  • На текущий момент выполняется устройство скважин, армирование с последующим бетонированием.

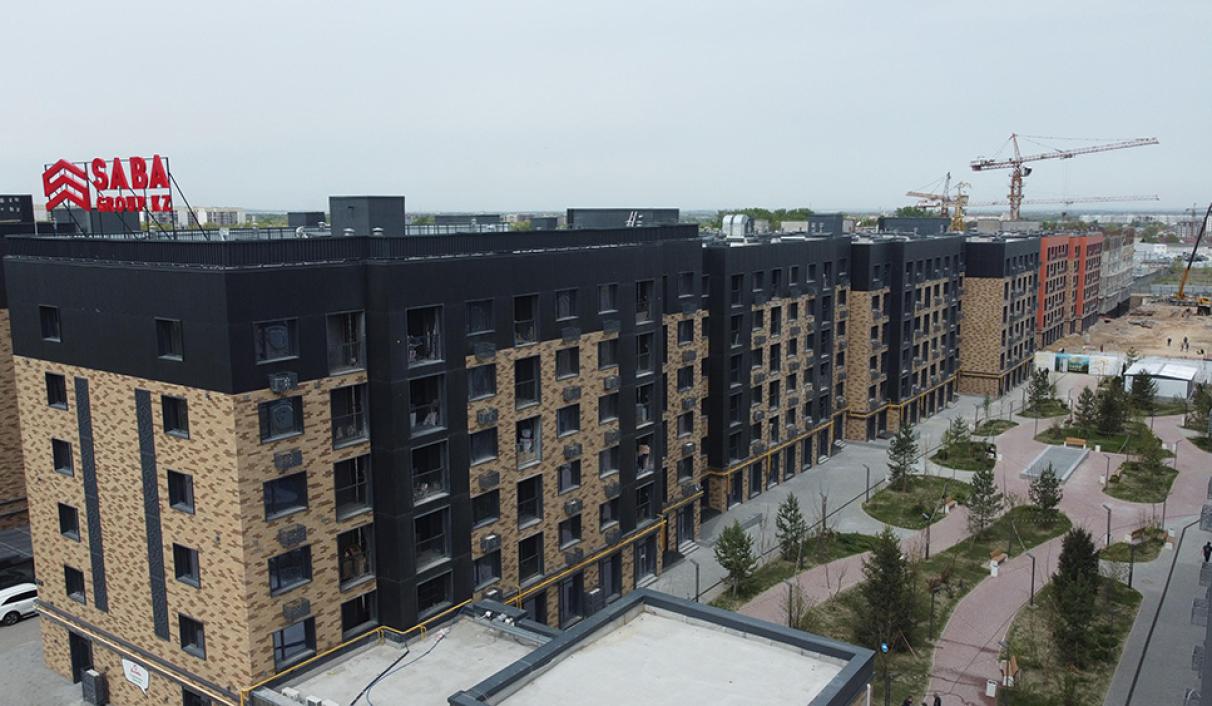

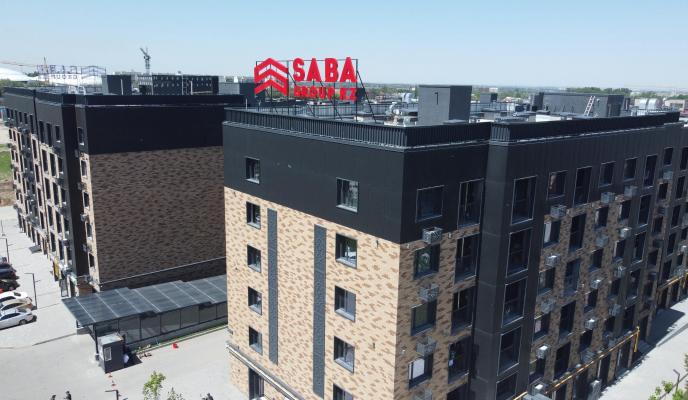

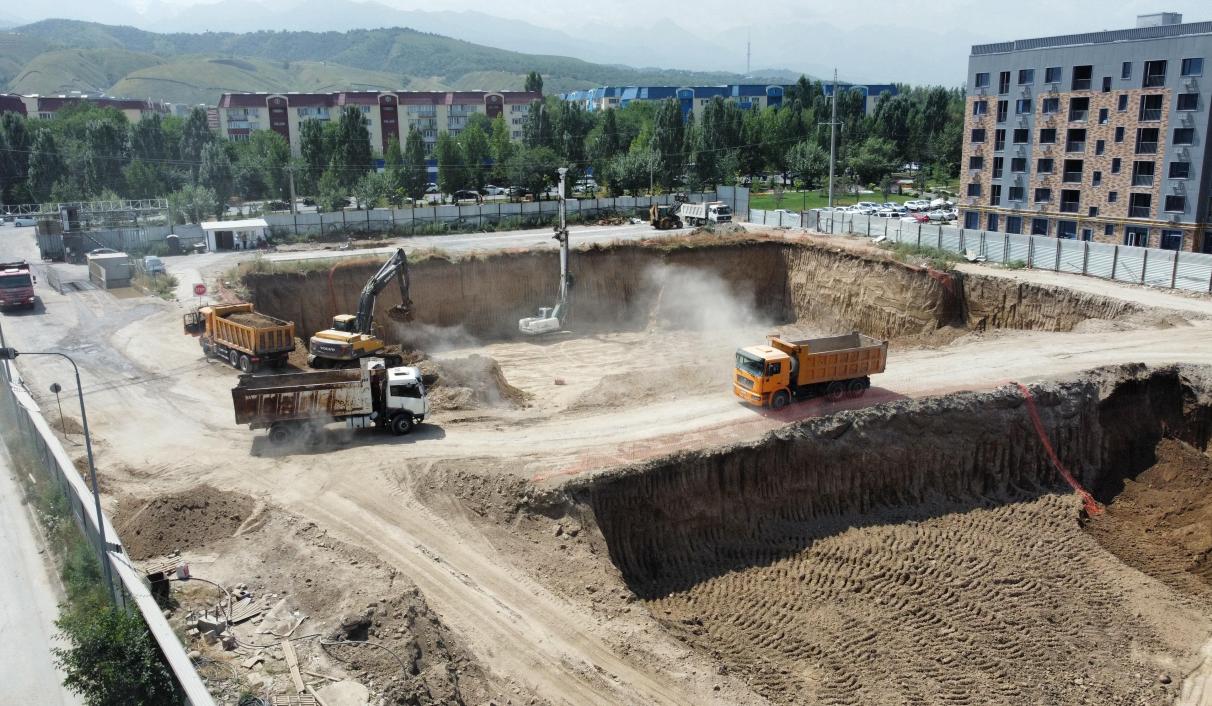

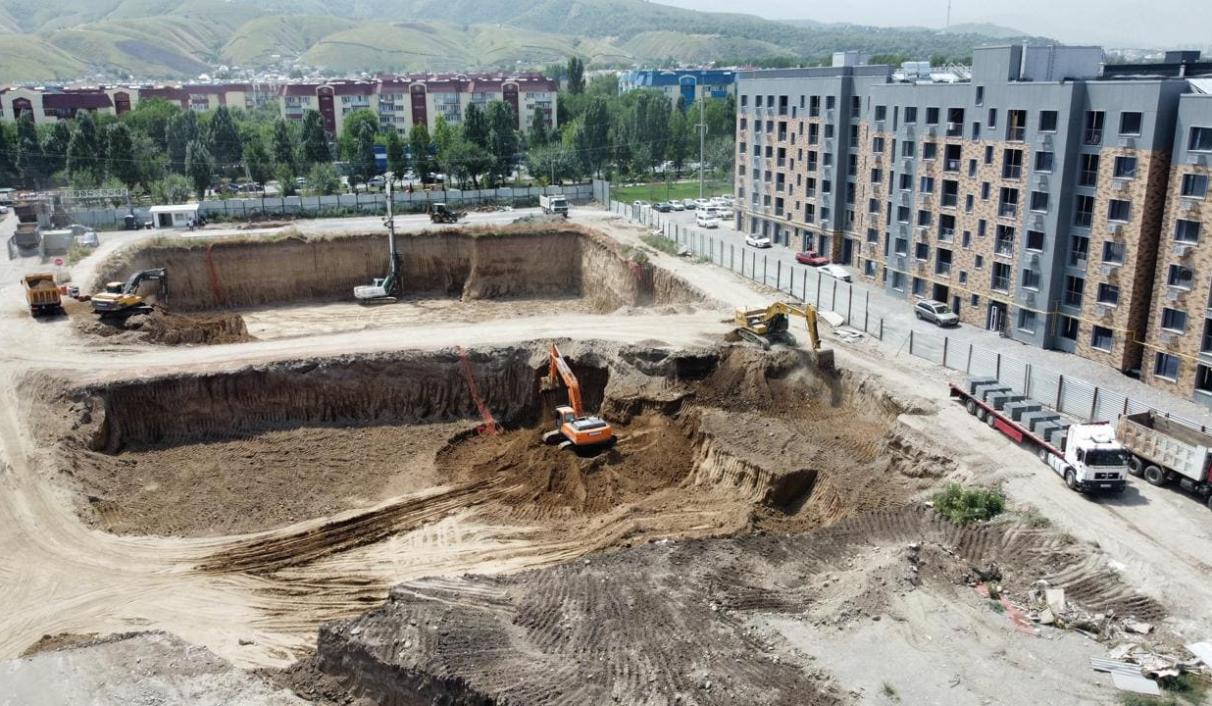

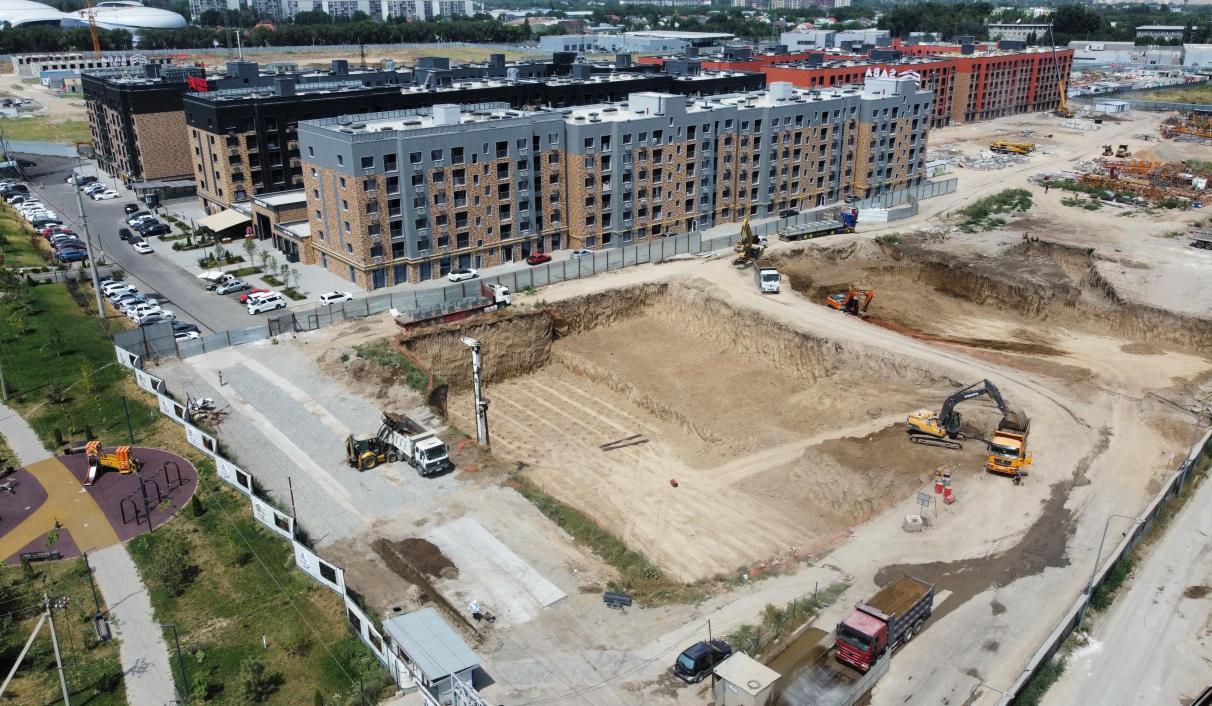

  • Параллельно ведутся земляные работы по устройству котлованов.
  • Производятся работы по выносу существующих инженерных сетей за территорию проекта.
